Rekonštrukcia horúcovodu v Humennom
Galéria(6)

Modernizácia horúcovodu v Humennom

Rozsiahla rekonštrukcia oceľových rozvodov v Humennom na východnom Slovensku prebieha od jari 2024. Skoro 50-ročné oceľové potrubia potrebovali výmenu, aby sa zlepšila hospodárnosť siete a zvýšila efektívnosť rozvodu tepla. Staré potrubie sa vymení za moderné predizolované s difúznou bariérou s rozmermi od DN20 do DN250. Takéto potrubie výrazne zabraňuje tepelným stratám na potrubí, čím znižuje náklady na výrobu tepla [2, 3].

Prvá etapa, rok 2024

Minulý rok sa počas prvej etapy vymenilo 4,5 km, čo predstavovalo 80 % z hlavnej časti horúcovodnej vetvy. Prvé prišli na rad rekonštrukcie rozvodov tepla na trase 3 na Laboreckej ulici po budovu SPP a trase 6, ktorá je odbočkou na Sídlisko II A. Tá sa končí na križovatke Hrnčiarskej ulice a obchodného strediska. [1] Práce postupujú od železničného mosta na Sídlisku III na Laboreckej ulici až po výškovú budovu Chemkostavu. K hlavnej trase sa rátajú aj odbočky k veľkým výmenníkovým staniciam [1].

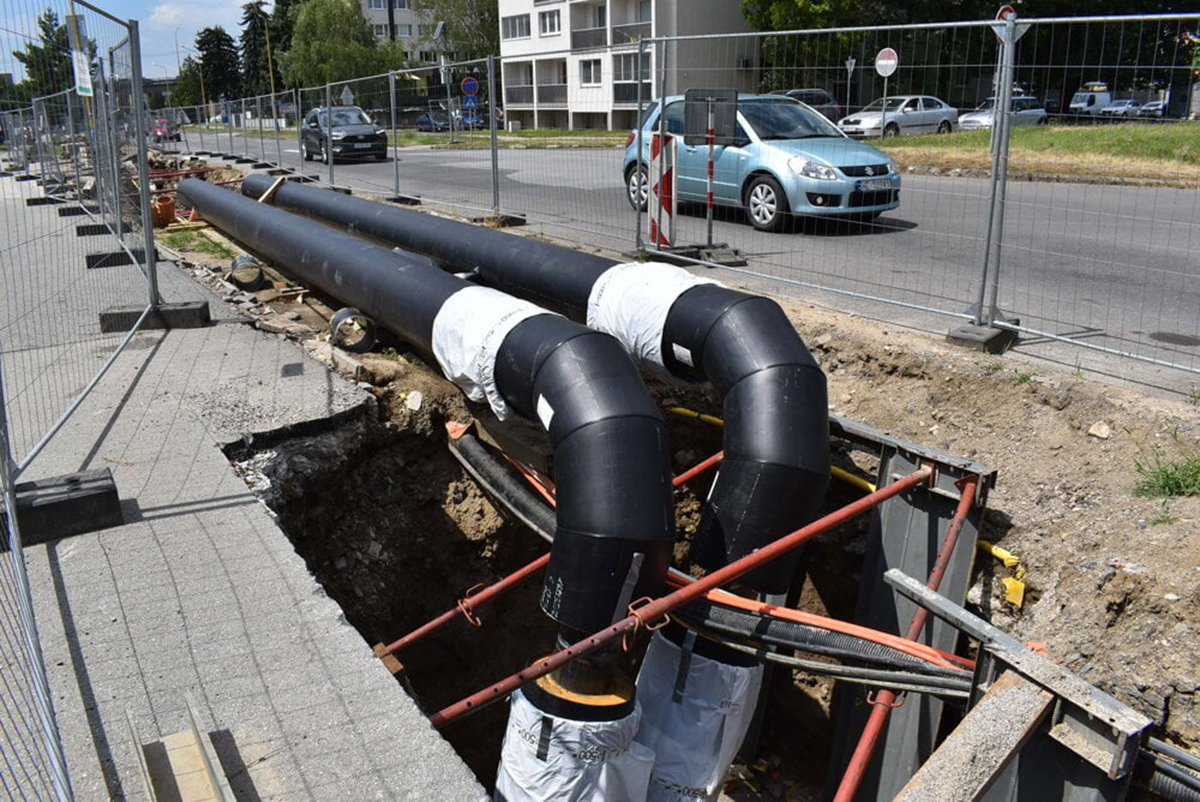

Oceľové predizolované potrubia s difúznou bariérou [5]
Oceľové predizolované potrubia s difúznou bariérou  | Zdroj: NRG flex
Počas rekonštrukcie horúcovodného potrubia bolo treba popasovať sa aj s viacerými výzvami, keď viedla rekonštrukcia popod železničnú trať. „Potrubie sme museli vložiť do oceľových chráničiek a všetko zabetónovať, aby sa nepoškodilo a ujmu neutrpela ani železničná trať,“ zaspomínal si stavbyvedúci Milan Tobiasz z firmy GreMi Klima na uplynulý rok.

Aktuálny stav prác

Tento rok pokračujú práce na 6 etapách. Komplikovanejšia situácia je na južnej časti Námestia slobody vzhľadom na veľký počet optických a napäťových káblov pri banke, ktoré vytvárajú veľký uzol.

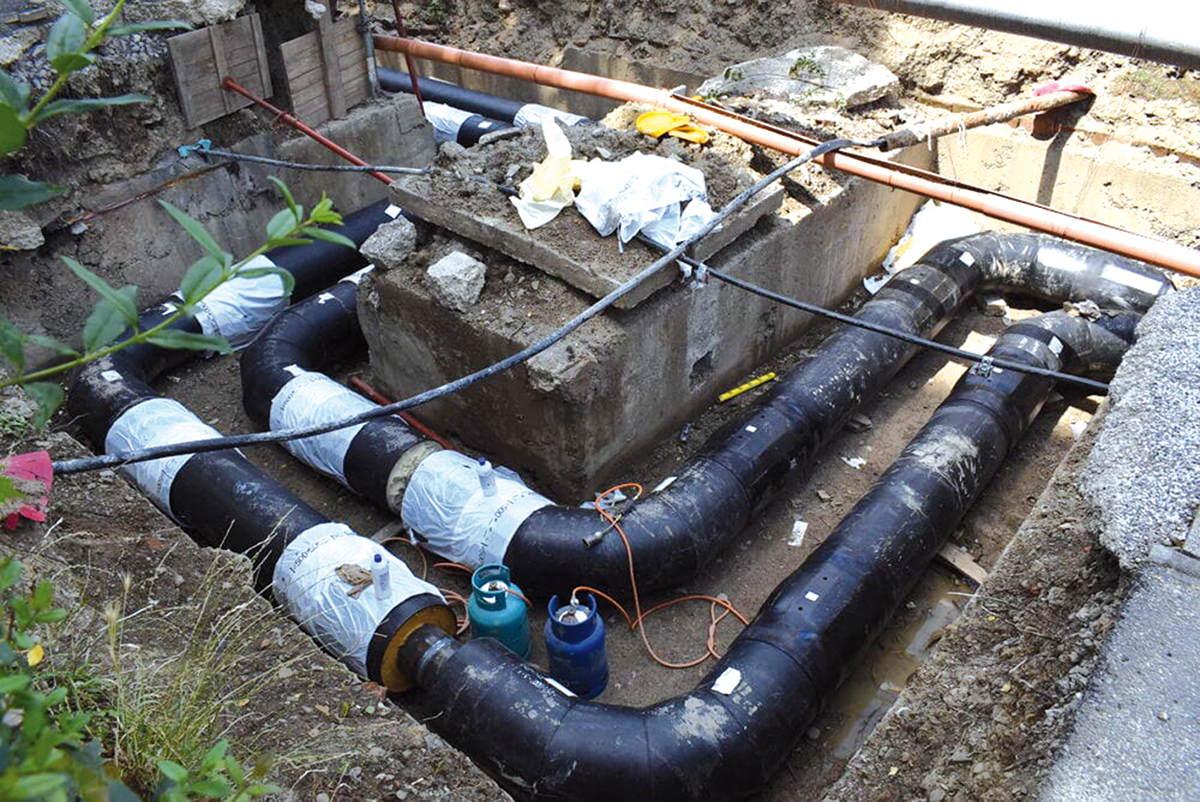

Pôvodný stav oceľových potrubí v Humennom [4]
Pôvodný stav oceľových potrubí v Humennom  | Zdroj: NRG flex
Zhotoviteľ sa musel popasovať aj s premostením Kudlovského potoka, ktorý tečie stredom námestia a v minulosti ho prekryli. Preteká popod celé námestie a vlieva sa do Laborca [1]. „Je nevyhnutné vyrovnať sa tu aj s prekážkou, ktorá nie je bežná. Podzemný potok sa musí vertikálne aj horizontálne premostiť a zároveň je potrebné vyhnúť sa sieťam, ktoré sú v tomto úseku v hojnom počte,“ vysvetľuje situáciu Marián Škuba, hovorca mesta.

„Je to unikát a veľká výzva pre zhotoviteľa,“ spresňuje Škuba.
„Aby sme tam nemuseli kopať a uzatvárať cestu, navrhol projektant riešenie, ktoré je komplikovanejšie. Za normálnych okolností by sme urobili výkop, odstránili staré potrubie a nahradili ho novým. Tu bude potrubie nadzemné, nebude ho vidieť, zasypeme ho a zakryje ho záhradný záhon s kvetmi,“ vysvetľuje Milan Tobiasz.

Zdroj: NRG flex

11 kilometrov „v jednom balíku“

„Výmena viac ako 11 kilometrov potrubia za nové ,v jednom balíku‘ znamená najväčšiu investičnú akciu tohto druhu nielen na Slovensku, ale aj v bývalom Československu,“ hovorí Marián Škuba. Výmena starých potrubí odstráni poruchy, ktoré sa v rozvodoch tepla pravidelne opakovali. Znížia sa náklady na výrobu tepla, keďže moderné potrubia budú prakticky bez strát.

Kompenzácia oceľových predizolovaných potrubí na trase [1]
Kompenzácia oceľových predizolovaných potrubí na trase  | Zdroj: NRG flex
Podľa zhotoviteľa by to v konečnom dôsledku malo priniesť zníženie
nadnormatívnych strát o viac ako 40 percent. V súčasnosti sa pohybujú na úrovni 11 percent.Nové moderné potrubie má izoláciu zosilnenú o difúznu bariéru. Staré potrubie bolo izolované vatou, teraz ju nahradila pena, ktorá spolu s difúznou bariérou zlepšuje jeho izolačné vlastnosti.

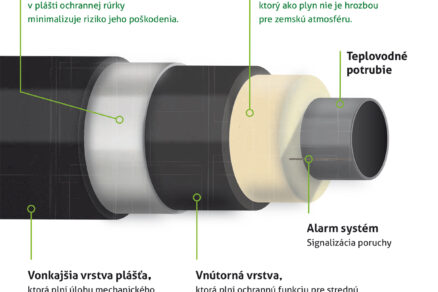

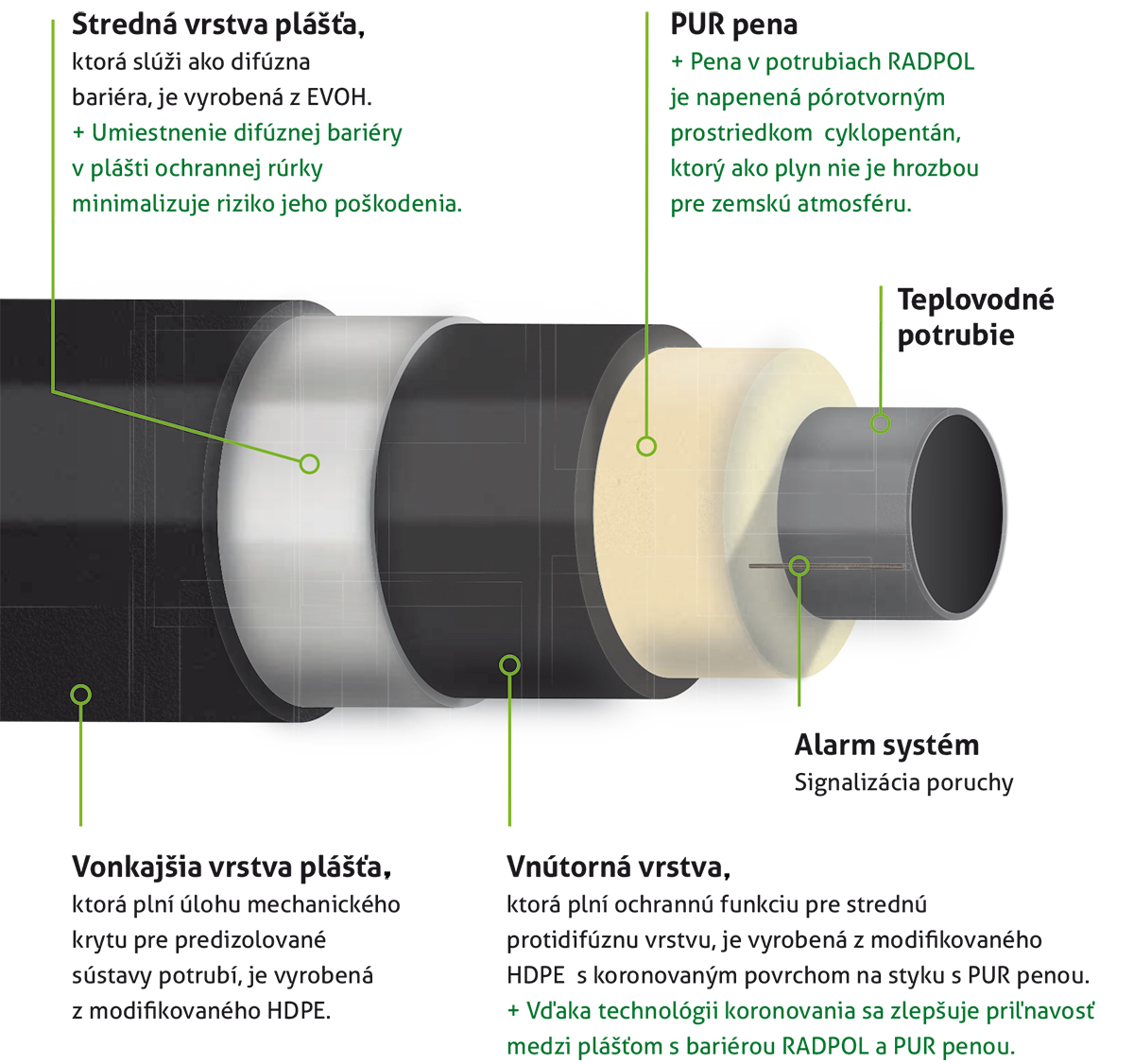

Skladba oceľového predizolovaného potrubia s difúznou bariérou
Skladba oceľového predizolovaného potrubia s difúznou bariérou | Zdroj: NRG flex

Výrobca udáva životnosť tridsať rokov.Jednou z posledných etáp bude výmena potrubí na Sládkovičovej ulici začiatkom budúceho roku. Investičná akcia by mala byť ukončená v jeho druhej polovici. Práce finančne kryje Modernizačný fond. Celý projekt bol vysúťažený v hodnote vyše 5,33 milióna eur bez DPH. Humenská energetická spoločnosť, distribútor tepla a teplej vody do domácností a firiem v meste, sa na akcii podieľa 15-percentným spolufinancovaním, čo je necelých 900-tisíc eur. Vykrýva ich úverovými zdrojmi [1].

Zdroje
1. https://zemplin.korzar.sme.sk/c/23518566/najdlhsia-vymena-horucovodu-v-byvalom-ceskoslovensku-podvrtali-trat-isli-ponad-potok.html#storm_gallery_237616.
2. https://www.nrgflex.sk/ocelove-predizolovane-potrubia/.
3. https://www.humenne.sk/Aktuality-a-oznamy/Samosprava/REKONSTRUKCIU-POTRUBI-caka-premostenie-podzemneho-potoka/.
4. https://zemplin.korzar.sme.sk/c/23308631/podvrtaju-sa-pod-trat-i-cestu-poruchove-rozvody-vymenia-ide-o-najvacsiu-akciu-v-meste.html?ref=av-center.
5. https://www.humenne.sk/Aktuality-a-oznamy/Samosprava/REKONSTRUKCIA-POTRUBI-riesi-najdlhsiu-etapu-Nevyhnutna-10-dnova-odstavka/obr-15.html#galeria-obal.

Text a foto: NRG flex

Obr 3 Potrubie SK
Obr. 6 9143049 1000x
Rekonštrukcia horúcovodu v Humennom
Pôvodný stav oceľových potrubí v Humennom
Oceľové predizolované potrubia s difúznou bariérou

Článok bol uverejnený v časopisu Technické zariadenia budov 4/2025.
