Montovaný stropný systém s nadbetonávkou (Pracovný postup)

Partneri sekcie:

Stropná konštrukcia je dôležitou súčasťou každej stavby preto výber typu stropu musíme dôkladne zvážiť.

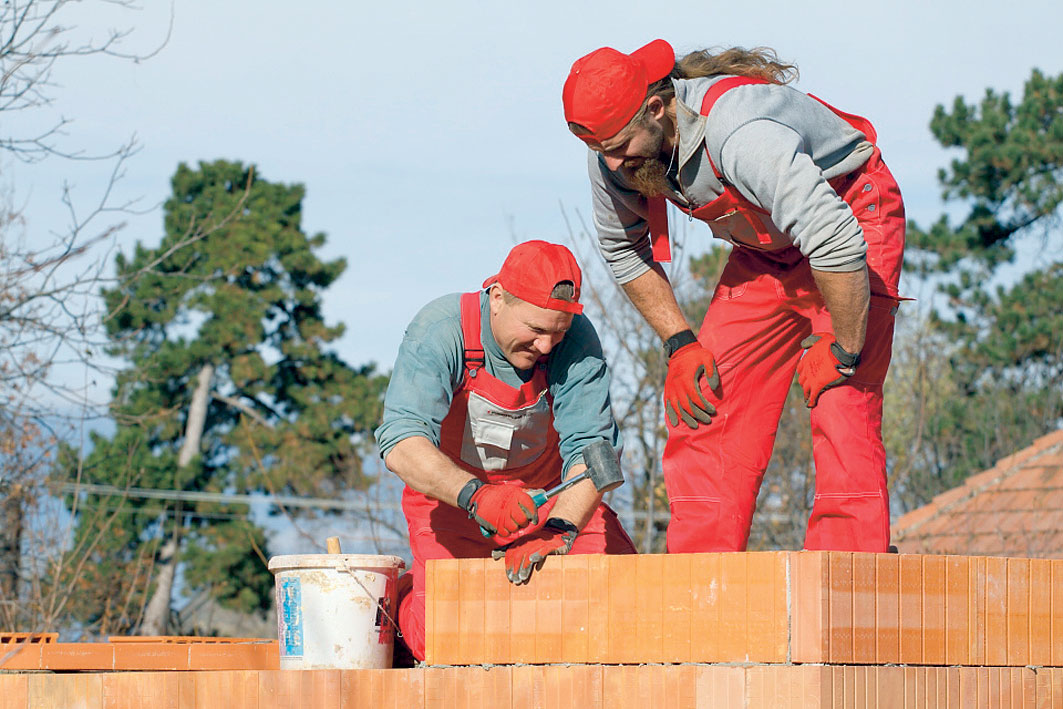

Krok 12: Výška a stabilita vencoviek

Príslušná výška horného okraja vencových tehál sa dosiahne vrstvou maltového lôžka v potrebnej hrúbke. Odolnosť vencových tehál proti vylomeniu počas betonáže možno zvýšiť vytvorením tzv. fabiónu.

12 Výška a stabilita vencoviek
12 Výška a stabilita vencoviek |

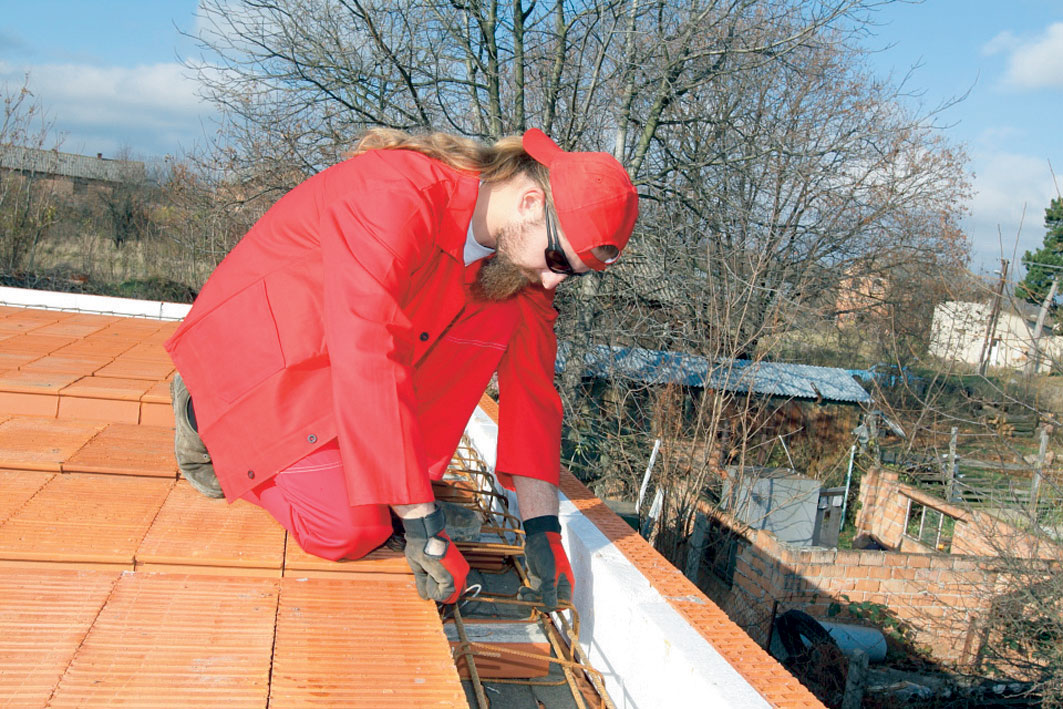

Krok 13: Vystuženie venca

Nad obvodovými a vnútornými nosnými stenami sa zhotoví výstuž venca. Strmene, ktoré sa nachádzajú na koncoch a v strede nosníkov, sa nadvihnú pod uhlom 45° smerom k nosnej stene. Strmene sa ohýbajú len jedenkrát, aby sa neodlomili.

13 Vystuženie venca
13 Vystuženie venca |

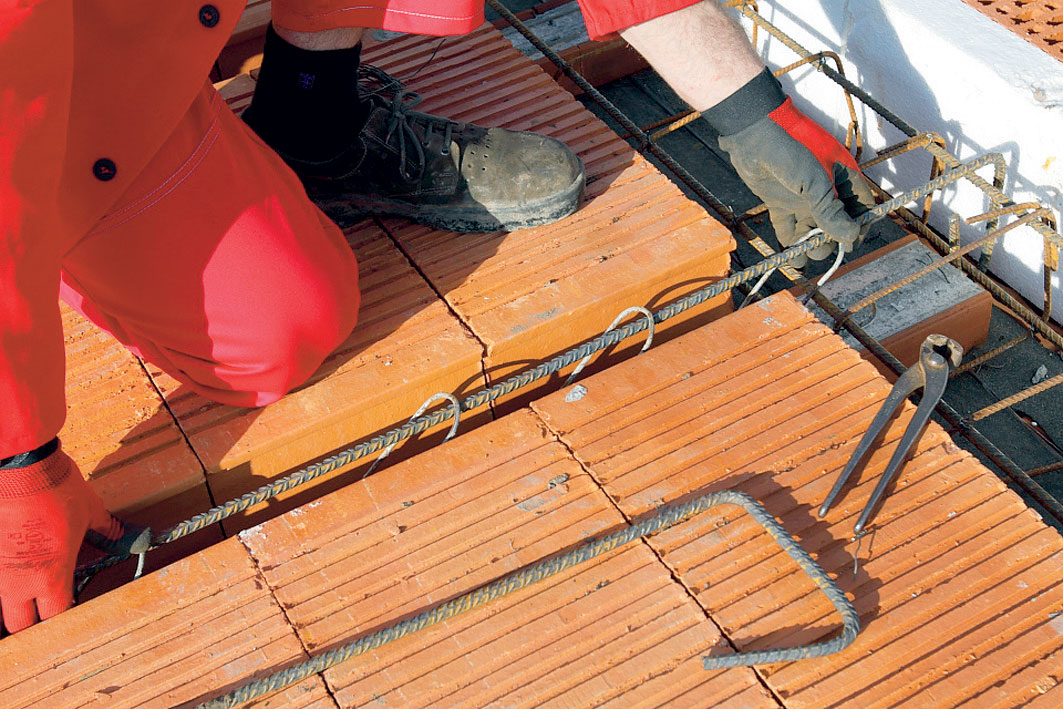

Krok 14: Spojovacia výstuž

Do strmeňov na obidvoch koncoch nosníkov sa vloží spojovacia výstuž v tvare L, ktorá sa zviaže s výstužou venca. Tá musí zasahovať z venca nad nosníky na vzdialenosť 1/6 rozpätia, minimálne však 0,8 m od vnútorného líca nosnej steny.

14 Spojovacia výstuž
14 Spojovacia výstuž |

Neprehliadnite: Ako zhotoviť drevený strop v tehlovej stavbe a ušetriť

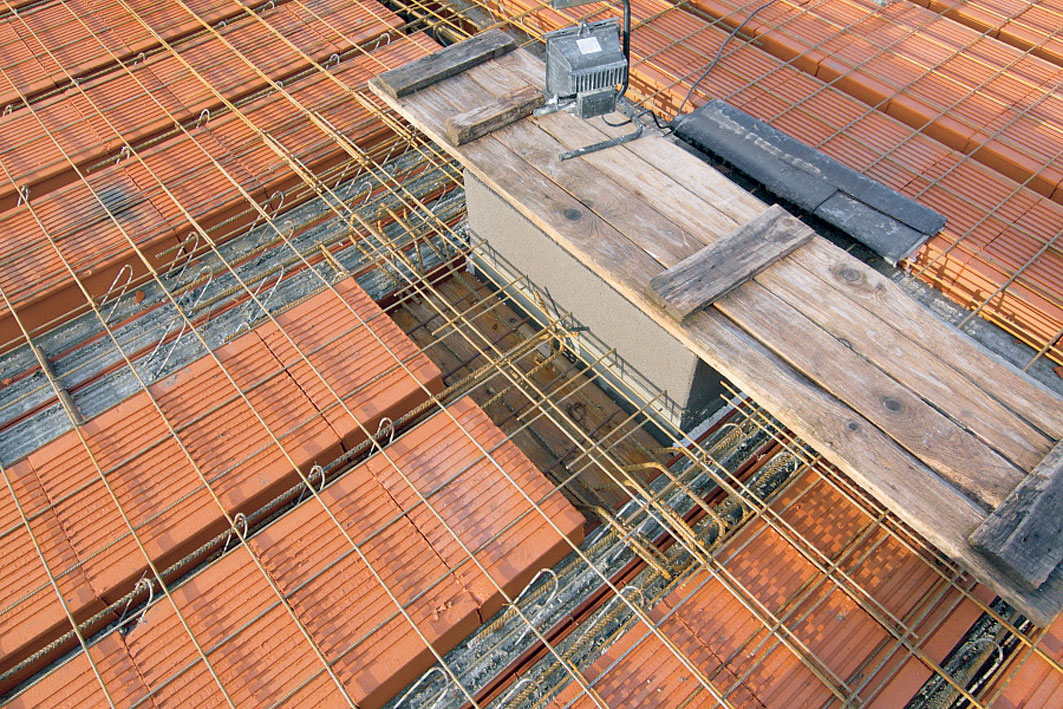

Krok 15: Vystuženie betónovej dosky

Betónová doska sa vystužuje zváranými KARI sieťami s veľkosťou ôk 150/150/4 mm. Pri zdvojených nosníkoch sa používa KARI 150/150/8 mm.

15 Vystuženie betónovej dosky
15 Vystuženie betónovej dosky |

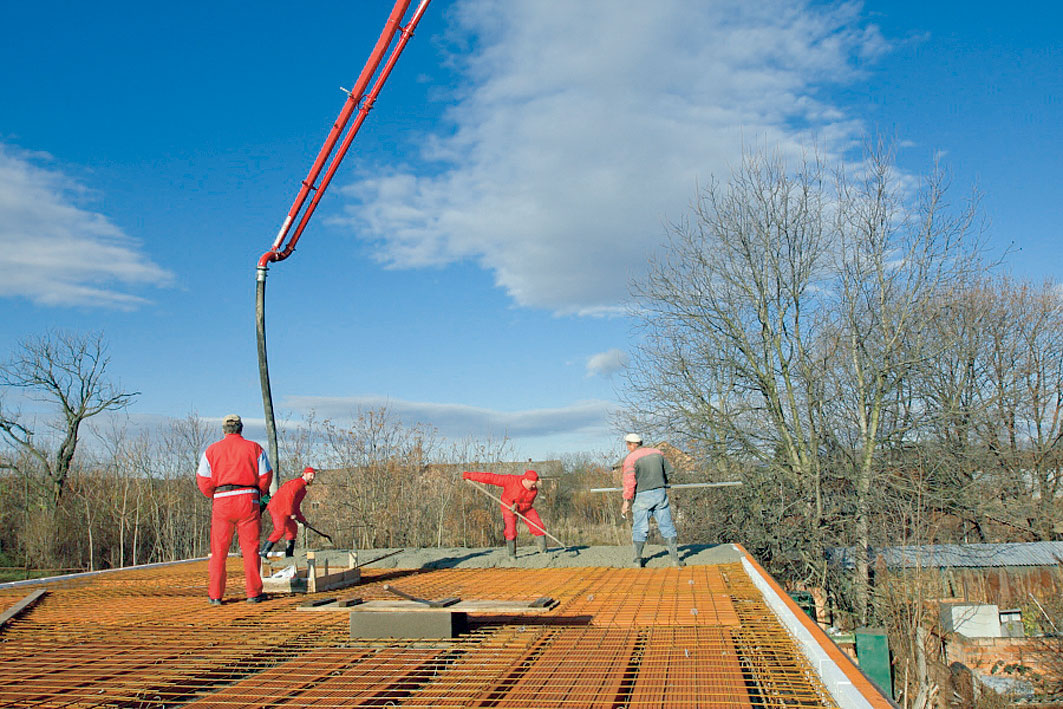

Krok 16: Betonáž stropu

Pred betonážou sa celý strop dôkladne poleje vodou. Strop sa betónuje zároveň so stužujúcim vencom betónom triedy C 20/25 s max. veľkosťou zrna 8 mm. Hrúbka betónovej dosky v mieste max. prevýšenia má byť 40 až 70 cm.

16 Betonáž stropu
16 Betonáž stropu |
Text + foto: spracované z podkladov firmy Wienerberger slovenské tehelne
Vizualizácia detailu: Mgr. art. Ján Malík

Článok bol uverejnený v časopise Stavebné materiály 3/2019.

01 Príprava podkladu

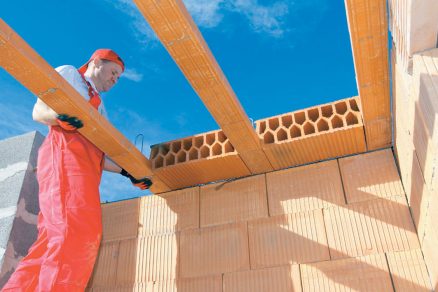

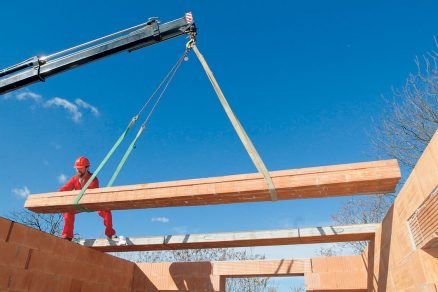

02 Vyloženie nosníkov

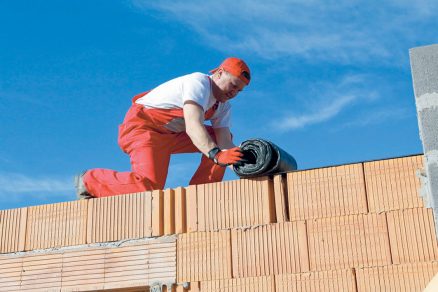

03 Asfaltovaný pás
04 Ukladanie nosníkov
05 Komínová výmena

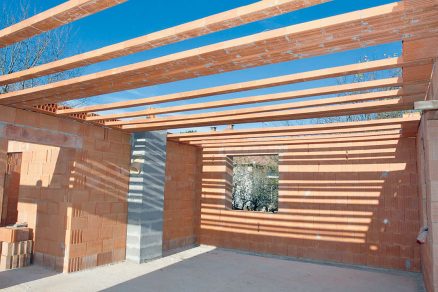

06 Uložené nosníky

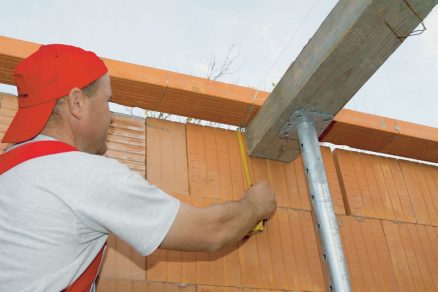

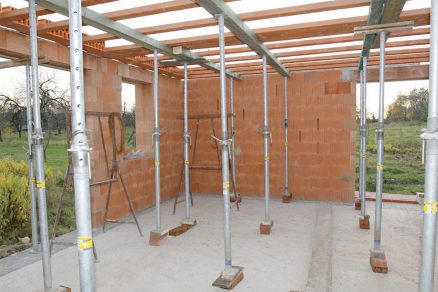

07 Podoprenie nosníkov
08 Prevýšenie nosníkov
