Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom

Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom

Partneri sekcie:

Článok sa venuje pracovnému postupu pre vyrovnanie betónovej podlahy samorozlievacím poterom.

Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom

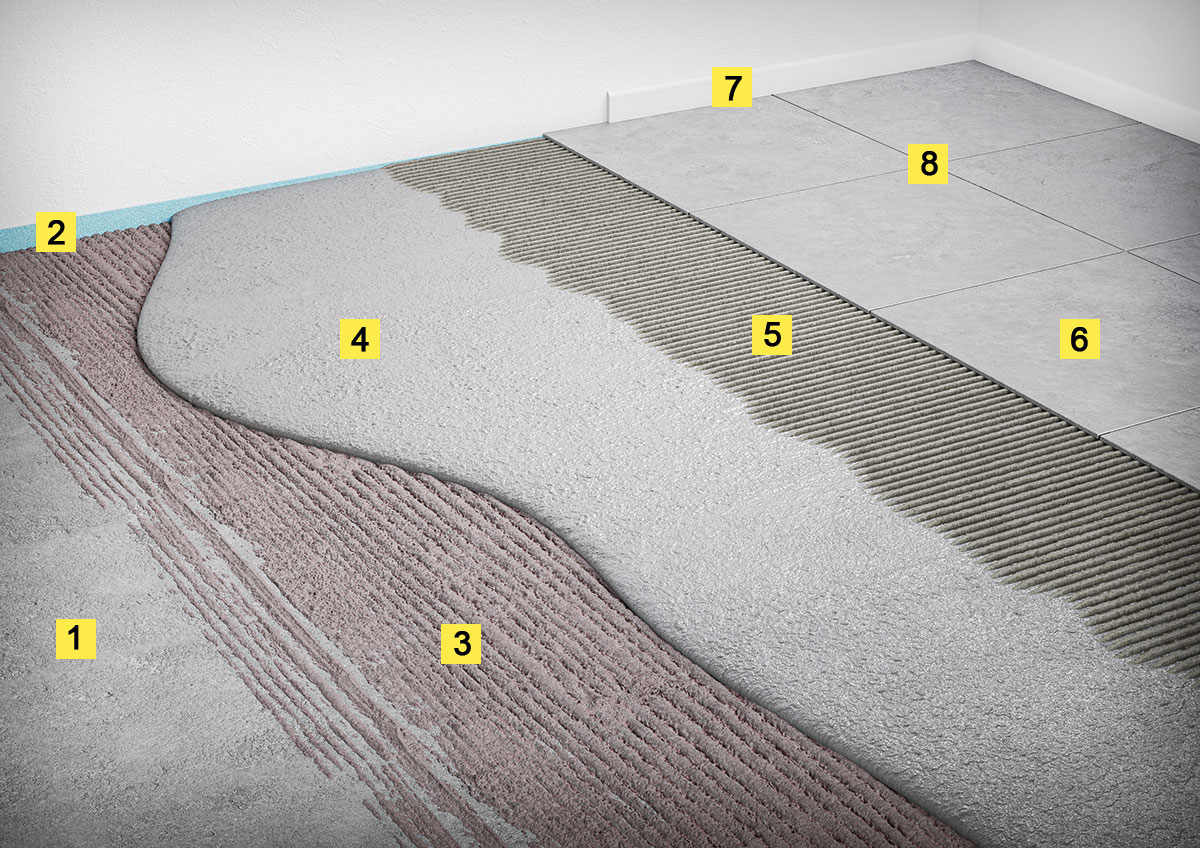

Detail podlahy s vrstvou samorozlievacieho poteru | Zdroj: Mgr. art. Ján Malík

1 – Podkladový betón
2 – Montážna dilatačná páska
3 – Minerálny prechodový mostík quick-mix Prechodový mostík H4
4 – Samorozlievací poter Samorozlievací cementový poter ST line W410
5 – Flexibilné mrazuvzdorné lepidlo na obklady a dlažby ST line W210
6 – Dlažba
7 – Lemovacia lišta
8 – Škárovacia malta

Čo budete potrebovať

  • Montážna dilatačná páska
  • Prechodový mostík
    • quick-mix Prechodový mostík H4
      • spotreba: približne 2,5 kg suchej zmesi/m2, papierové vrece, 25 kg 31,55 €
  • Samorozlievací renovačný poter
    • Samorozlievací cementový poter ST line W410
      • spotreba: približne 20 kg suchej zmesi/m2/10 mm hrúbky, papierové vrece, 25 kg 9,05 €

Náradie

  • stavebné miešadlo
  • čisté vedro na miešanie
  • odmerný valec alebo nádoba na odmeranie odporúčaného množstva vody
  • rozťahovacia stierka
  • gumená stierka alebo metla s tvrdými štetinami na dlhej rúčke
  • štetec na očistenie náradia
  • vibračná tyč
  • nivelačné podrážky s hrotmi
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
01. Dilatačná páska

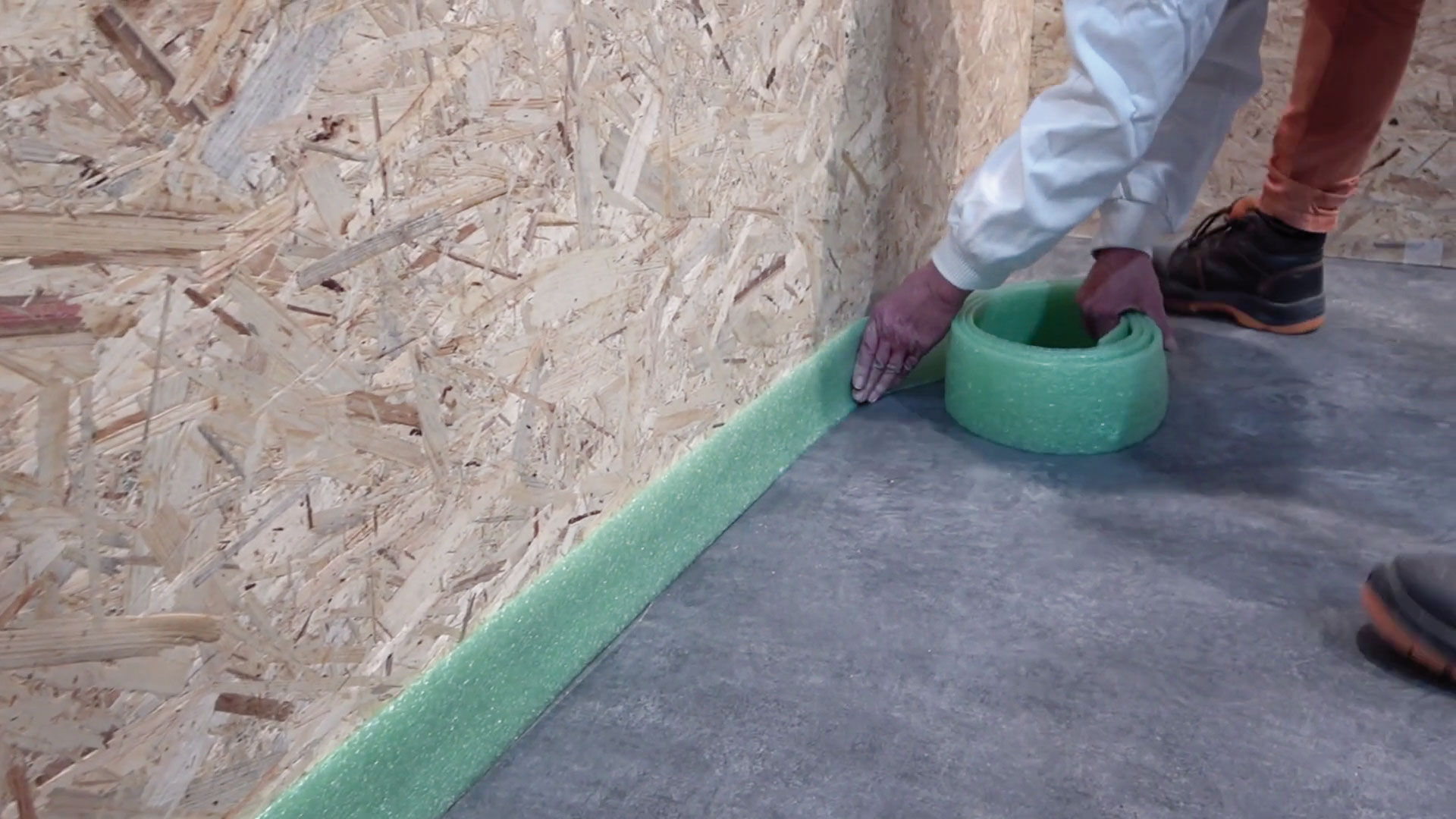

Po obvode miestnosti sa na zvislé konštrukcie, ktoré budú v styku so samorozlievacím poterom, nalepí montážna dilatačná páska. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
02. Miešanie prechodového mostíka

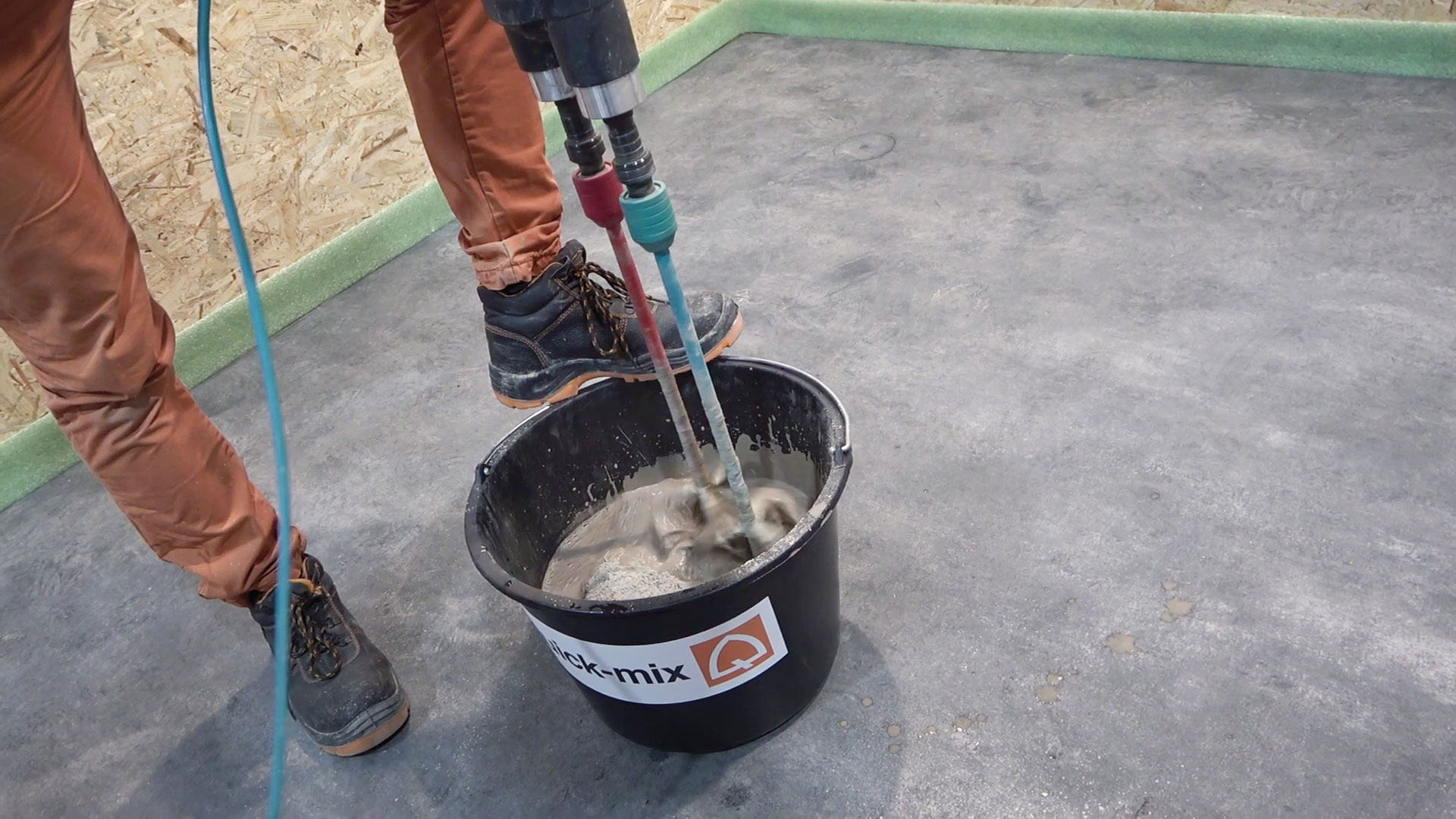

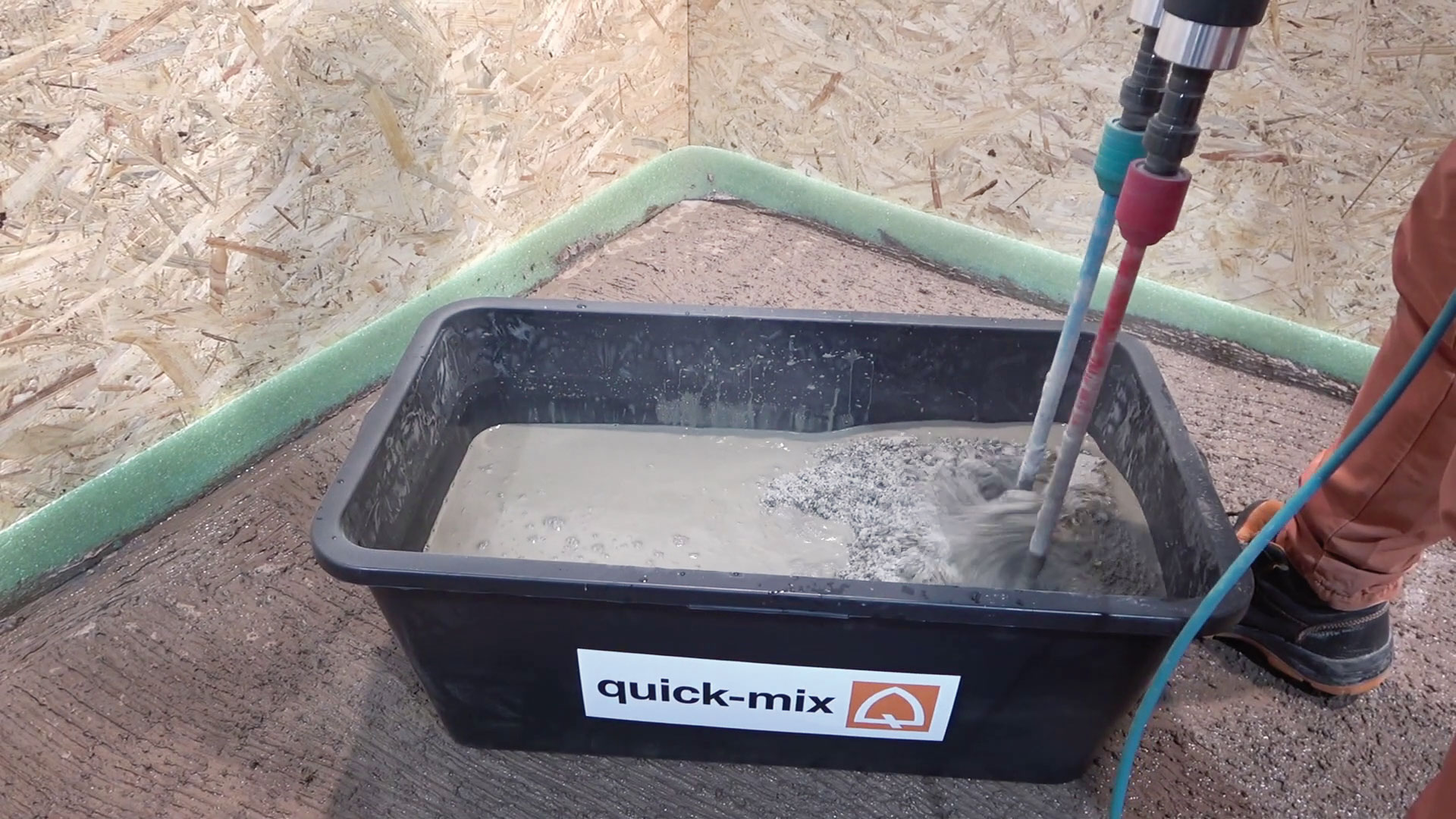

Suchá zmes minerálneho prechodového mostíka na cementové podklady sa vysype do predpísaného množstva vody (5,5 l vody/25 kg vrece). Mieša sa na homogénnu zmes bez hrudiek približne 3 minúty. Namieša sa len také množstvo, ktoré možno spotrebovať do predpísaného času (spracovateľnosť 45 min.). | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
03. Vyliate zmesi prechodového mostíka

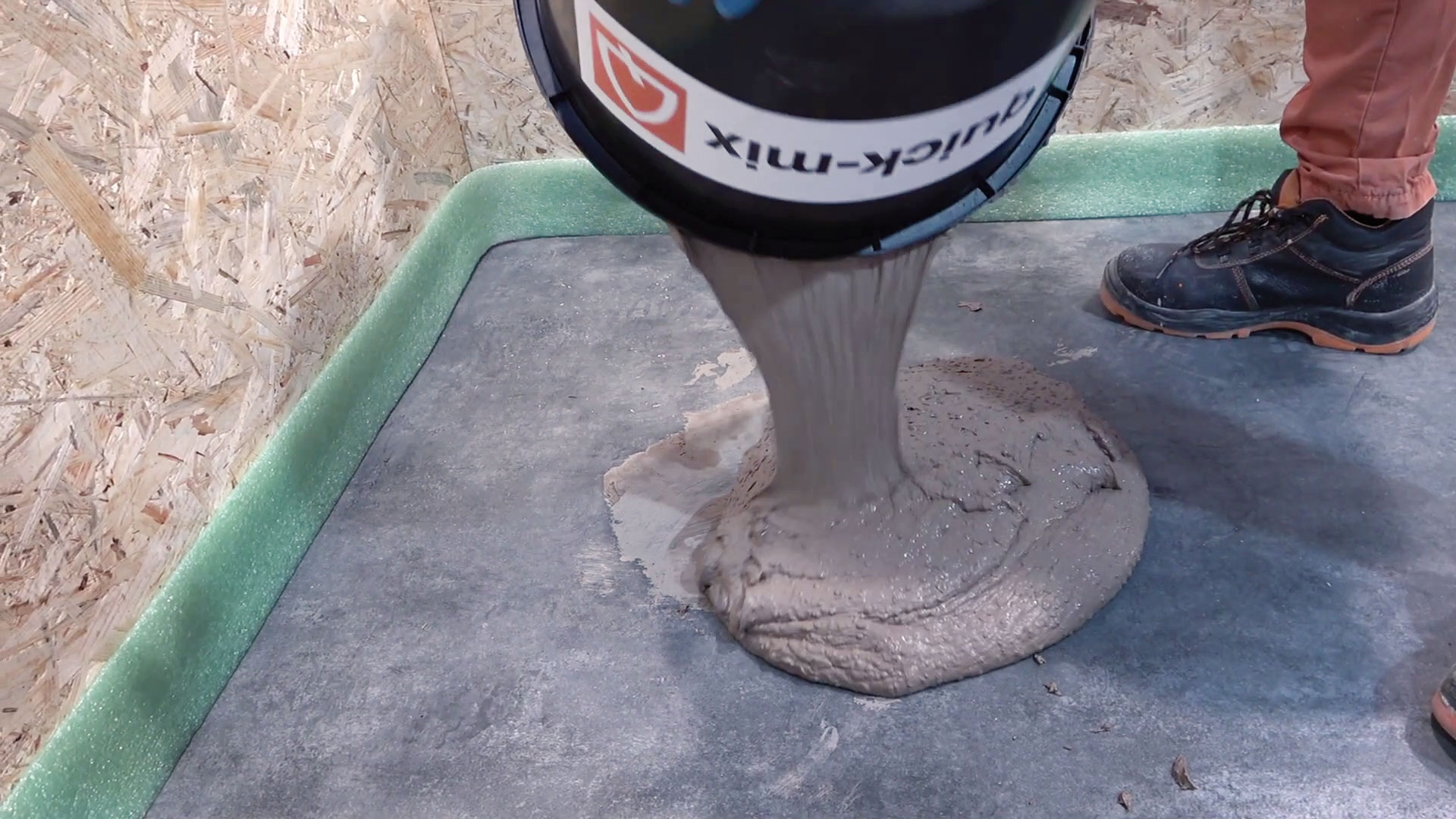

Čerstvo namiešaná zmes prechodového mostíka sa vyleje na pripravený podklad. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poteromter
04. Roztiahnutie mostíka

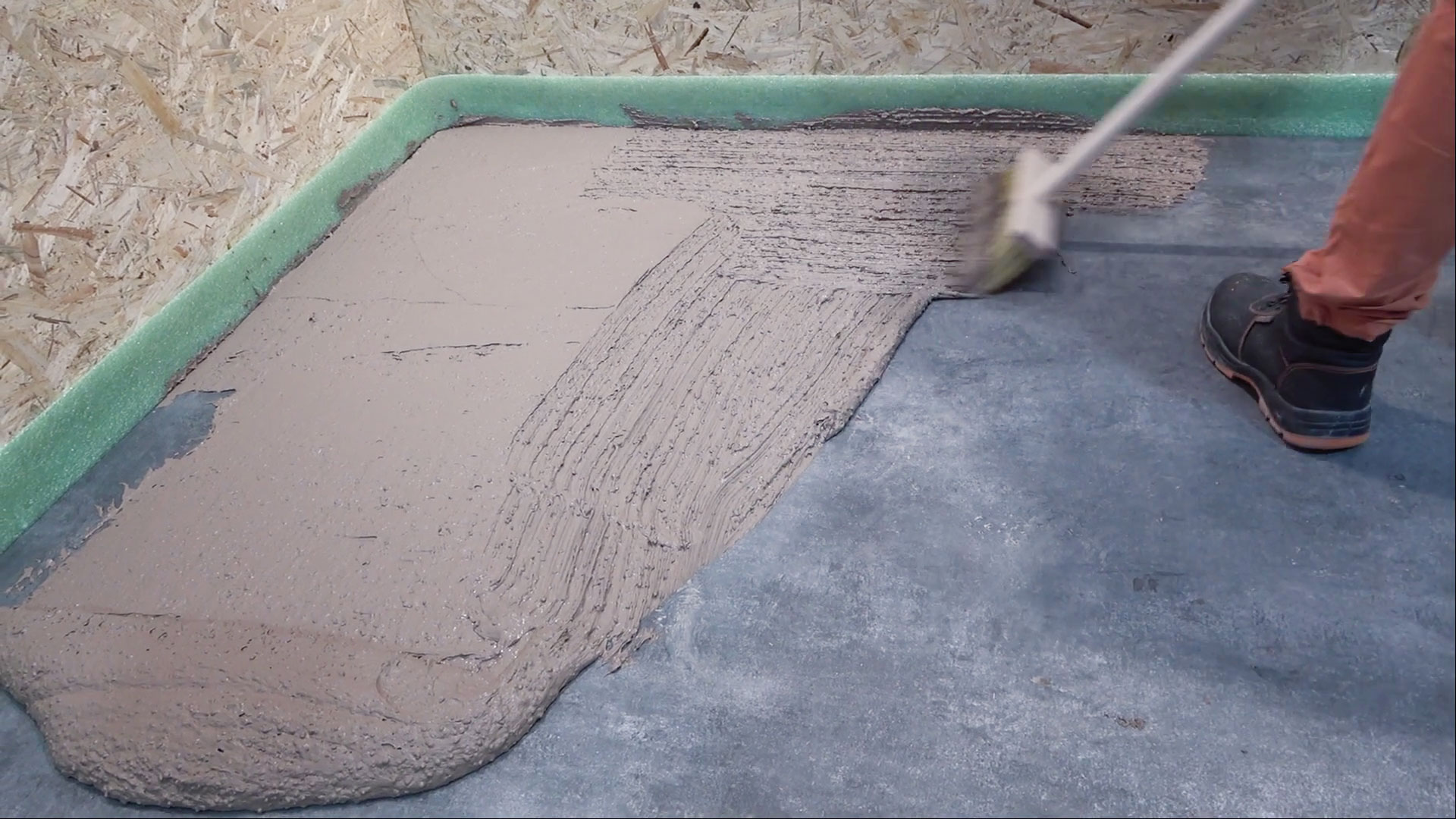

Vyliaty prechodový mostík sa roztiahne na celú plochu podlahy podlahárskym hladidlom, gumenou stierkou alebo tvrdou kefou. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
05. Miešanie samonivelizačného poteru
Suchá zmes samonivelizačného poteru sa vysype do predpísaného množstva vody (približne 3,6 až 4 l vody/25 kg vrece). Mieša sa nízkootáčkovým miešadlom (max. 300 ot./min.) do konzistencie na spracovanie liatím bez hrudiek. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom

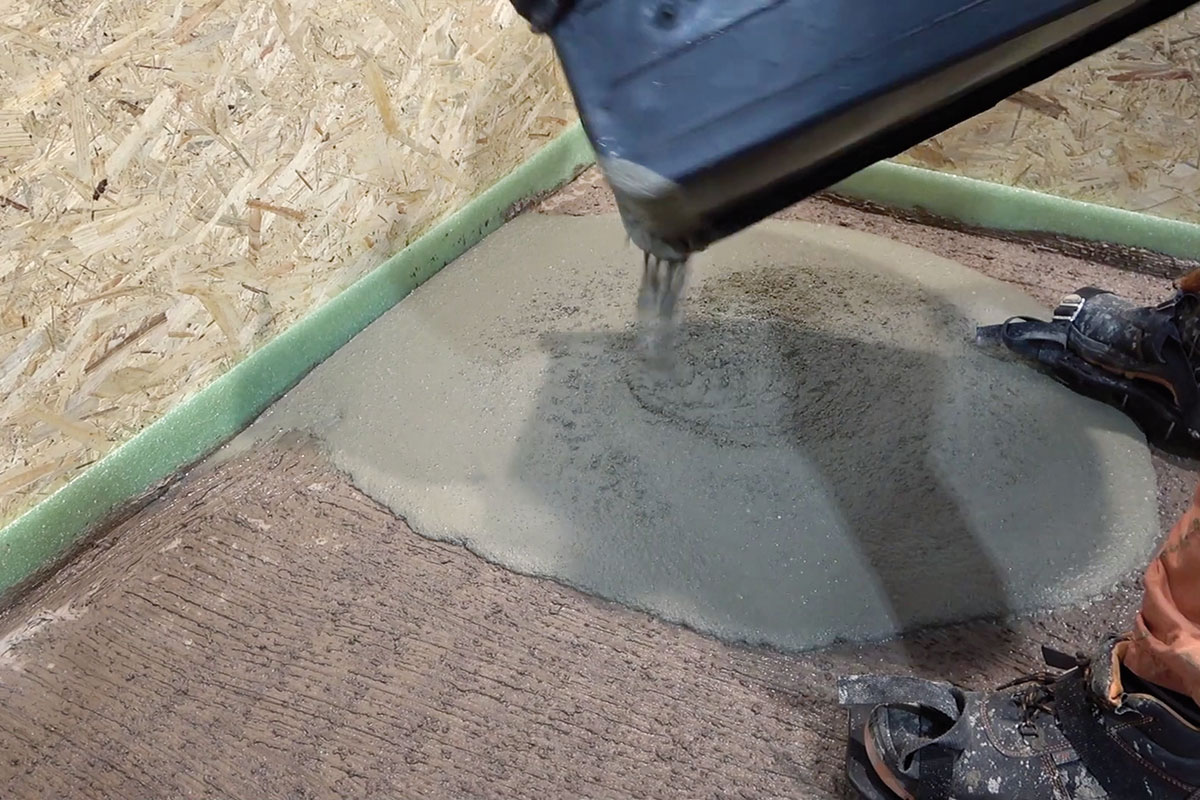

06. Vyliatie samonivelizačného poteru
Čerstvá zmes samonivelizačného poteru sa vyleje na ešte čerstvú vrstvu prechodového mostíka (tzv. metóda živý do živého). Zmes sa ľahko rozlieva po tzv. živom povrchu prechodového mostíka. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
07. Roztiahnutie poteru

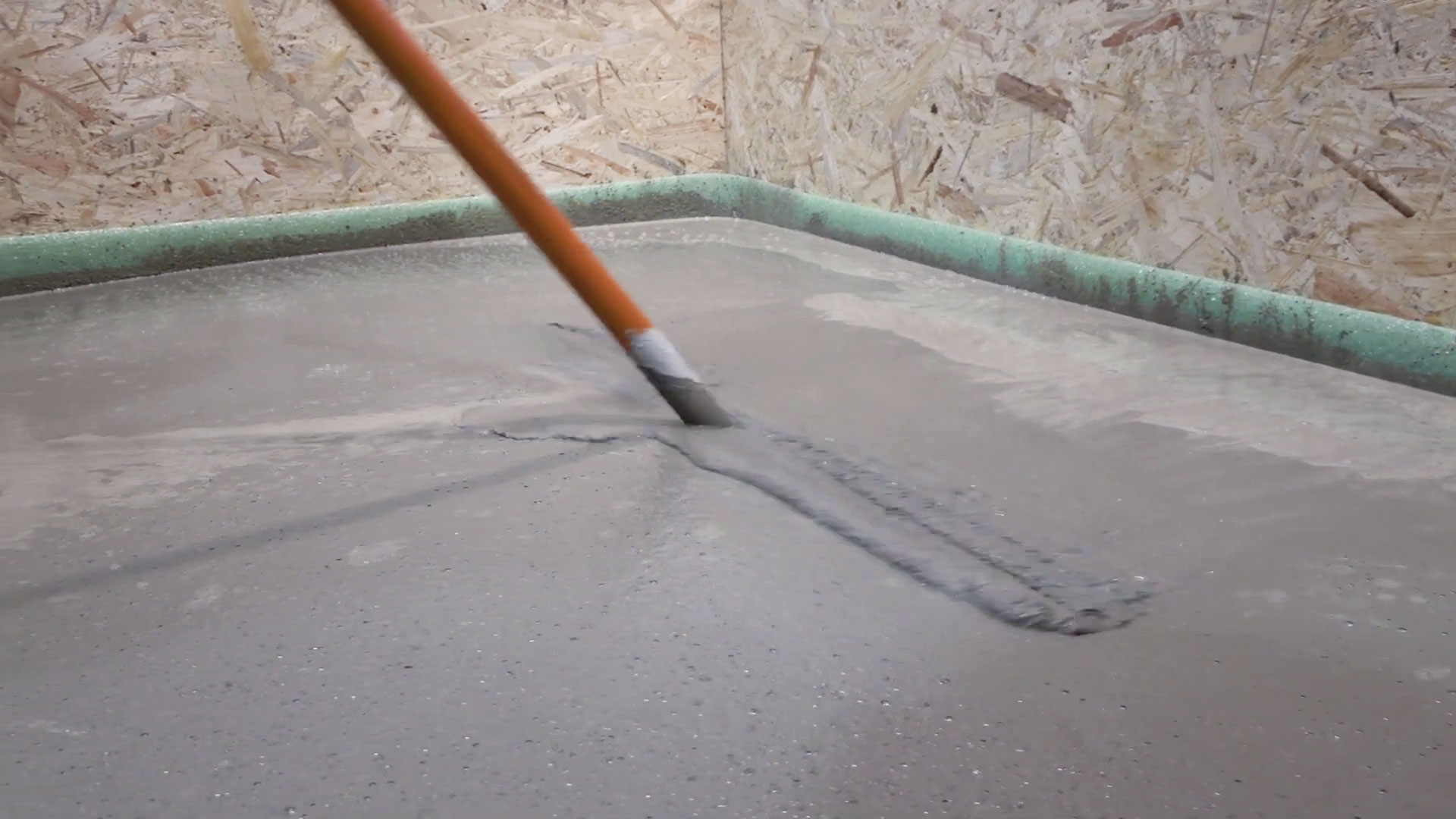

Čerstvá zmes samonivelizačného poteru sa roztiahne celoplošne na podklad gumenou stierkou. Zmieša sa len toľko zmesi, koľko možno spracovať vo vymedzenom čase spracovateľnosti (20 min.). | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
08. Zhutnenie a odvzdušnenie

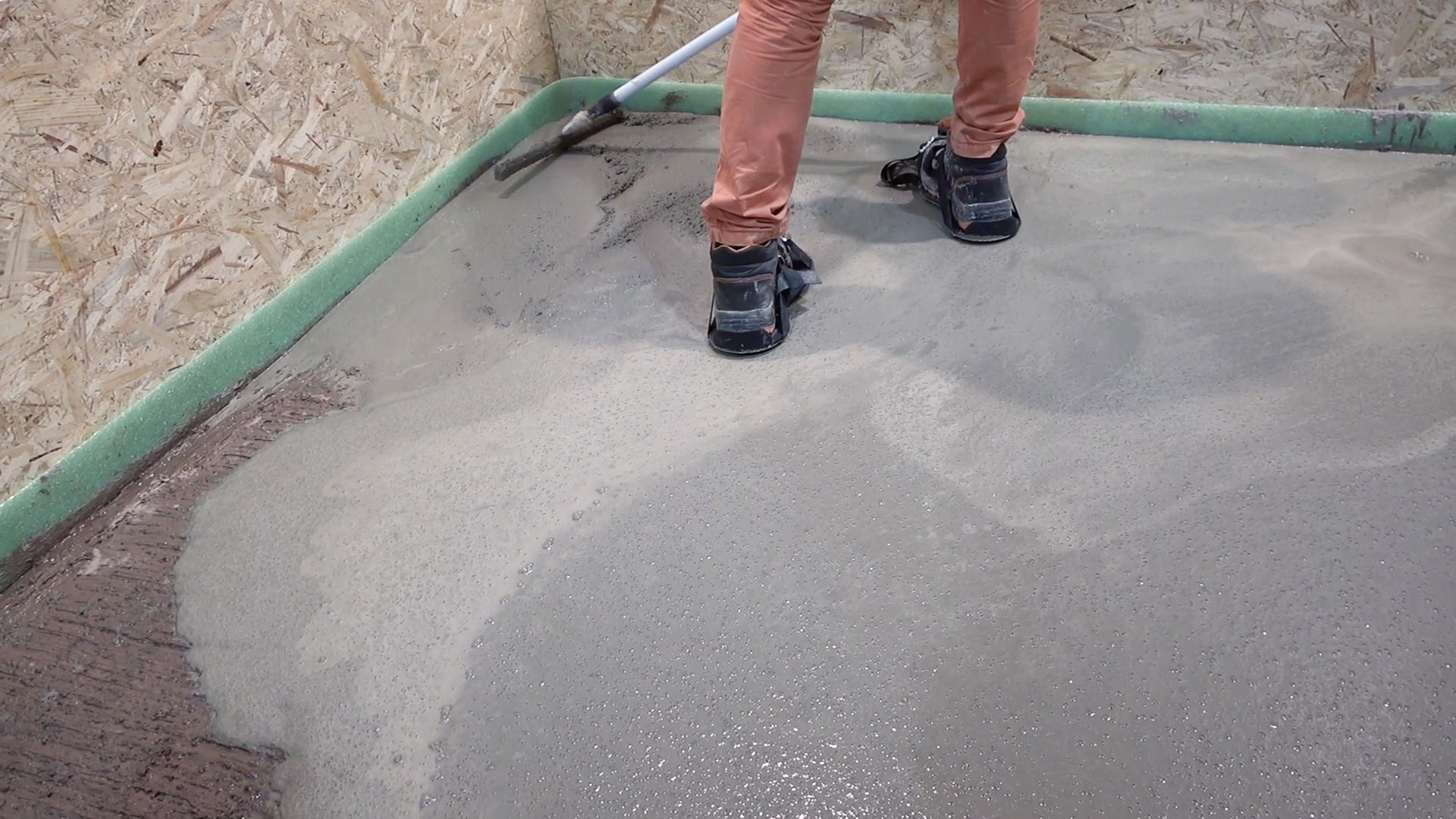

Roztiahnutá vrstva samonivelizačného poteru sa zhutní vibračnou tyčou tak, aby sa rozliala do roviny a dôkladne odvzdušnila. | Zdroj: Sievert
Hrubá stavba v detaile: Vyrovnanie betónovej podlahy samorozlievacím poterom
09. Pochôdznosť poteru

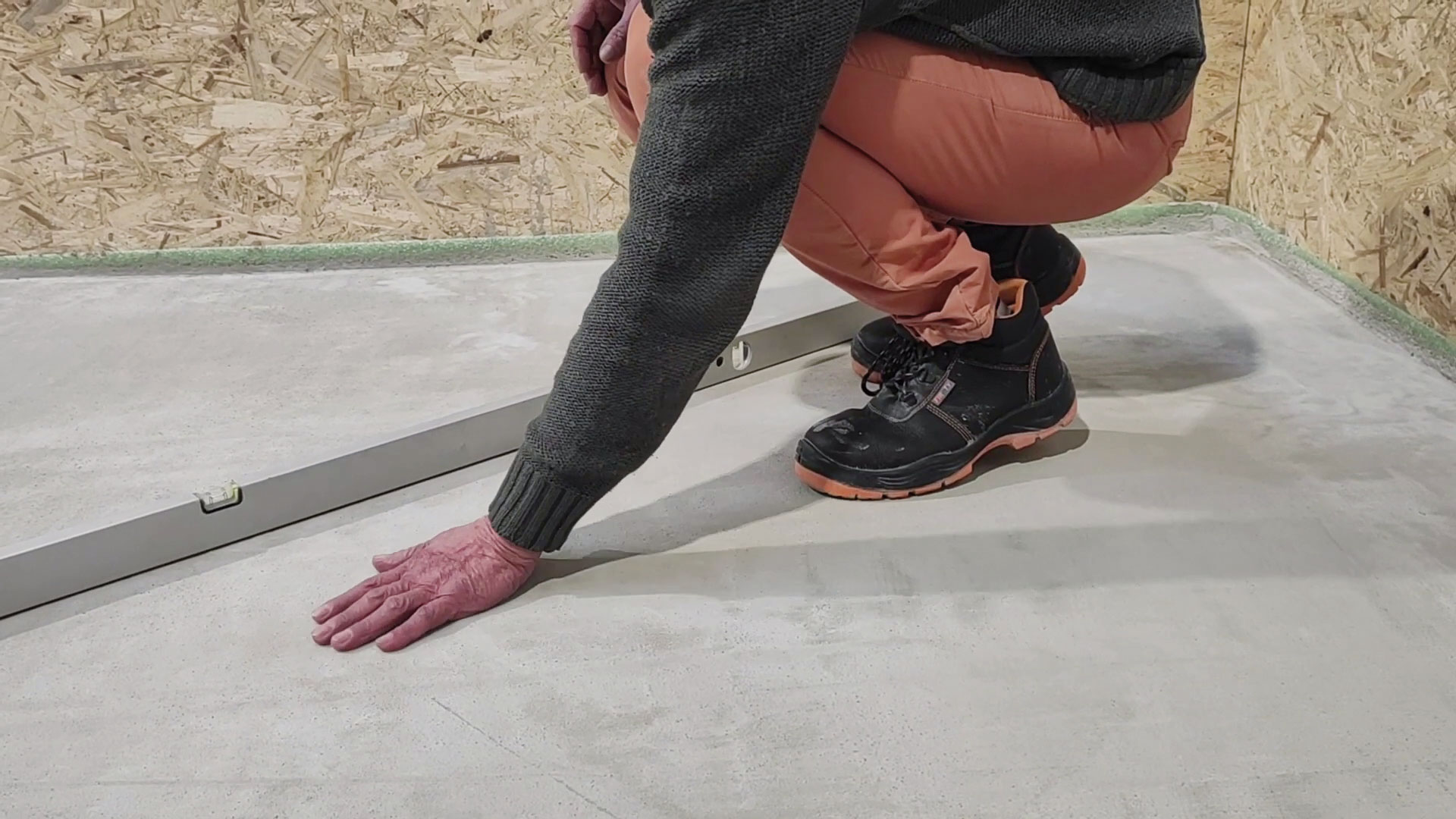

Pri spracovaní sa musí poter do podkladu zatlačiť a zatrieť hladidlom (gumenou stierkou). Poter je pochôdzny po 24 hodinách. | Zdroj: Sievert

Dostatočný počet pracovníkov

Pre plynulosť prác a jednoduché spracovanie je potrebné podľa veľkosti plochy zabezpečiť dostatočný počet pracovníkov, a to na prípravu zmesi alebo obsluhu strojového zariadenia a zároveň aj na aplikáciu samonivelizačného poteru a jeho finálnu úpravu.

Ošetrovanie poteru po aplikácii

Po dokončení nanášania poteru treba dbať na náležité ošetrovanie podľa pravidiel na ošetrovanie betónu. Nanesené plochy treba chrániť pred nepriaznivými poveternostnými podmienkami, najmä pred rýchlym vyschnutím prievanom, vysokými alebo nízkymi teplotami, pred pôsobením mrazu, priamym slnečným žiarením a pod. Nesmie sa spracovávať pri teplotách vzduchu, podkladu a materiálu nižších ako +5 °C a vyšších ako +30 °C.

TEXT A FOTO: spracované z podkladov firmy Sievert a Stavmat Stavebniny
VIZUALIZÁCIA DETAILU: Mgr. art. Ján Malík

Článok bol uverejnený v časopise Stavebné materiály 6/2024
