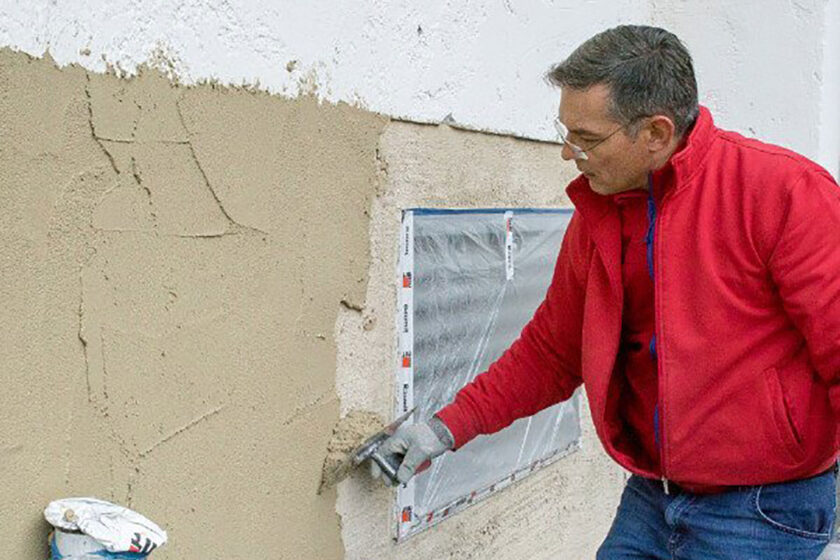

Aplikačný postup: Sanácia vlhkého a zasoleného muriva
Pred samotnou sanáciou vlhkých stien je dôležité zistiť príčinu vlhnutia stien a odstrániť ju. Vlhké steny sú najčastejšie spojené s nedostatočnou alebo poškodenou hydroizoláciou. V tomto prípade je potrebné, napr. podrezanie muriva a vloženie novej hydroizolácie. Sanačná omietka totiž nie je trvalým riešením, ak sa zdroj vlhkosti neodstráni. Zároveň je potrebné zistiť mieru zavlhnutia a obsah vodorozpustných solí v murive, aby sa zvolil vhodný sanačný systém a technologický postup.
![]() |
Poznáte výhody Klubu ASB? Stačí bezplatná registrácia a získate sektorové analýzy slovenského stavebníctva s rebríčkami firiem ⟶ |
Správna príprava podkladu je dôležitým krokom pre funkčnosť a životnosť omietkového sanačného systému. Podklad musí byť pevný, nosný, nezamrznutý, bez uvoľňujúcich sa častí ako sú napr. staré nátery, či nesúdržná pôvodná omietka. Pri výskyte soľných výkvetov je potrebné ich mechanicky odstrániť z povrchu muriva. Rovnako je potrebné z povrchu odstrániť zarastajúce rastliny a ich korene, mach, riasy či plesne na obvodovom plášti.
Po odstránení príčiny vlhnutia muriva (nová hydroizolácia) sa odporúča nechať murivo niekoľko dní preschnúť a to približne 3 až 6 dní v závislosti od teploty a poveternostných podmienok. Murivo je ideálne čistiť nasucho, bez použitia vody, ktorá by mohla vlhkosť muriva zvýšiť. Počas celej doby je potrebné zabezpečiť vetranie chrániť murivo pred ďalším vlhnutím (dážď alebo zatekanie).
Poškodenú pôvodnú omietku je potrebné odstrániť minimálne v rozsahu 1 metra v oboch smeroch (zvislo aj vodorovne) okolo poškodeného miesta. Zo škár muriva sa odstráni pôvodná malta do hĺbky 20 až 30 mm a škáry sa po očistení vyplnia vhodným sanačným materiálom (napr. sanačná omietka s vyššou pevnosťou), ktorý zabezpečí stabilitu a kompatibilitu zo sanačným systémom. Odstránenú omietku a maltu je potrebné ihneď odstrániť od sanovaných konštrukcií, aby sa predišlo ich znečisteniu alebo zaneseniu solí a nečistôt na podklad.
Info o materiáli
- Vysoko paropriepustná jadrová omietka s výbornými tepelnoizolačnými vlastnosťami určená na minerálne podklady v interiéri aj v exteriéri. Vdaka vysokému podielu pórov je vhodná na sanáciu mierne vlhkého a zasoleného muriva, napríklad pri obnove starých stavieb. Nie je určená na miesta s veľkým vlhkostným zaťažením, pre soklové časti budov, na plochy vystavené odstrekujúcej vode a ani ako podklad pod obklad.
Spracovanie sanačného prednástreku
Pred aplikáciou samotnej omietky sa na podklad nanáša sanačný prednástrek, ktorý zabezpečí lepšiu priľnavosť sanačnej omietky na podklad. Odporúča sa nanášať s krytím povrchu približne 50 až 70 %. V závislosti od typu a nasiakavosti podkladu a od poveternostných podmienok môže byť potrebné podklad pred aplikáciou jemne navlhčiť. Sanačný prednástrek je možné pripraviť a nanášať ručne alebo strojovo, presne podľa odporúčaní výrobcu. Pred nanášaním sanačnej omietky je potrebné dodržať technologickú prestávku uvedenú v technickom liste alebo na obale.
Spracovanie sanačnej omietky
Obsah vreca sanačnej ľahkej omietky sa zmieša v samospádovej alebo kontinuálnej miešačke s približne 18 litrami čistej vody/50 kg vrece. Mieša sa 3 až 5 minút, pričom je nevyhnutné zamiešať celý obsah vreca, aby vznikla homogénna zmes. Do zmesi sa nesmú primiešavať iné materiály, keďže by mohli ovplyvniť jej vlastnosti.
Omietka sa nanáša na pripravený podklad murárskou lyžicou. Pri hrúbke omietky do 30 mm sa odporúča pracovať v jednej vrstve.
Pri väčších alebo premenlivých hrúbkach je vhodné nanášať omietku vo viacerých pracovných krokoch. Druhá vrstva sa nanáša až na zdrsnený povrch prvej vrstvy. Medzi jednotlivými vrstvami je potrebné dodržať technologickú prestávku min. 1 a max. 2 dni. Po nanesení omietky je potrebné omietku zarovnať a stiahnuť drevenou latou do roviny. Povrch čerstvo nanesenej omietky sa musí udržiavať minimálne 2 dni vo vlhkom stave, aby sa zabezpečil správny proces zrenia.
Pred aplikáciou ďalších vrstiev je nevyhnutné dodržanie technologickej prestávky minimálne 5 dní na každý 10 mm hrúbky omietky.
Čo budete potrebovať
- Sanačný prednástrek
- Baumit Sanova Pre
- spotreba: približne 5 až 7 kg/m2 (50 až 70 % krytie), vrece, 40 kg – 24,35 €
- Baumit Sanova Pre
- Sanačná cementová omietka
- Baumit Sanova S
- spotreba: približne 16 kg/m2/cm, vrece, 40 kg – 33,46 €
- Baumit Sanova S
- Ľahká sanačná omietka
- Sanova L
- spotreba: približne 0,2 vreca/m2/cm, vrece, 50 kg – 36,29 €
- Sanova L
- Jemná sanačná omietka
- Baumit SanovaFine
- spotreba: približne 5 kg/m2/4 mm, papierové vrece 40 kg, 40 kg – 30,50 €
- Baumit SanovaFine
- Sanačná farba
- Baumit SanovaColor
- spotreba 0,35 l/m2 pri dvoch náteroch na jemnom podklade, plastové vedro 5 a 14 l, 14 l – 239,36 €
- Baumit SanovaColor
Náradie
- stolárska ceruzka
- meter
- vodováha
- uhlová brúska
- príklepová vŕtačka
- špachtľa
- kefa
- metla
- gumené kladivo
- plastová nádoba
- nízkootáčkové elektrické miešadlo
- antikorové hladidlo
- sťahovacia lata
- štetec
- murárska lyžica
- murárske hladidlo s rúčkou
- plstené hladidlo

Pred výberom vhodného sanačného systému je potrebné realizovať obhliadku muriva a zistiť zdroj vlhkosti. | Zdroj: Baumit

Pred začatím sanačných prác je potrebné vyznačenie miesta poškodenia, okolo ktorého sa vyznačí hranica v rozsahu 1 m v oboch smeroch od miesta poškodenia. | Zdroj: Baumit

Vodováhou sa vyznačí vodorovná čiara nad postihnutou oblasťou. | Zdroj: Baumit

Medzi pôvodnou a renovovanou časťou sa vytvorí uhlovou brúskou hranica – vodorovný okraj.u sa vyznačí vodorovná čiara nad postihnutou oblasťou. | Zdroj: Baumit

Pôvodná (stará) omietka sa vo vyznačenej oblasti odstráni. Omietka sa má odstrániť až po viditeľnú škáru muriva. Po odstránení poškodenej omietky sa skontrolujú aj hranice pôvodnej omietky poklepaním gumeným kladivom. Pôvodná omietka musí byť súdržná a neoddeľovať sa od podkladu. | Zdroj: Baumit

Poškodená malta z ložných a styčných škár sa odstráni do hĺbky 20 až 30 mm. Zároveň sa z muriva očistia zvyšky pôvodnej omietky. | Zdroj: Baumit

Stena sa očistí mechanicky nasucho, bez použitia vody. | Zdroj: Baumit

Sutina sa odstráni čo najskôr (ideálne ihneď). Zabráni sa tým rozpúšťaniu a prenikaniu solí, Ktoré obsahovala stará omietka a malta zo škár muriva. Ložné a styčné škáry sa vyplnia vhodným materiálom, napríklad sanačnou omietkou s vyššou pevnosťou, ktorá zabezpečí pevnosť a prepojenie s vybraným sanačným systémom. | Zdroj: Baumit

Pripravený sanačný prednástrek sa nanesie pomocou murárskej lyžice na murivo. Tým sa vytvorí vhodný podklad (hrubý, jamkovitý povrch), ktorý poskytne sanačnej omietke dobrý základ pre optimálnu priľnavosť. Sanačný prednástrek má pokrývať min. 50 až 70 % plochy. Pred nanášaním ďalších vrstiev je potrebné dodržať technologickú prestávku 3 až 7 dní. | Zdroj: Baumit

Obsah vreca ľahkej sanačnej omietky sa zmieša v samospádovej alebo v kontinuálnej miešačke s približne 18 l čistej vody/50 kg vrece. Mieša sa 3 až 5 minút. | Zdroj: Baumit

Ľahkú sanačnú omietku do hrúbky 30 mm možno nanášať v jednom pracovnom kroku. Pri premenlivých alebo väčších hrúbkach sa omietka nanáša viacvrstvovo. Pred nanášaním ďalšej vrstvy musí byť predchádzajúca omietka dostatočne vyzretá. | Zdroj: Baumit

Čerstvo nanesená vrstva sanačnej omietky sa stiahne a vyrovná pomocou sťahovacej laty. | Zdroj: Baumit

Sanačná omietka sa na menších alebo ťažko dostupných plochách vyrovná pomocou antikorového hladidla. | Zdroj: Baumit

Po povrchu mierne zatvrdnutej sanačnej omietky sa prejde čistou metlou a zdrsní sa. Vďaka zdrsneniu povrchu prvej vrstvy sanačnej omietky druhá vrstva omietky lepšie priľne k podkladu. | Zdroj: Baumit

Pred nanášaním ďalšej vrstvy omietky je potrebné dodržať technologickú prestávku približne 1mm/1deň. Napríklad pri hrúbke omietky 10 mm je potrebné nechať omietku vyzrieť približne 10 dní. Čerstvo nanesenú omietku je potrebné 2 dni udržiavať vo vlhkom stave. Omietku treba chrániť pred pôsobením dažďa, mrazu. | Zdroj: Baumit

Čerstvo nanesenú omietku treba prvé 2 dni chrániť aj pred rýchlym vysychaním. Najmä pri veľmi vysokých teplotách (> 25 °C), priamom slnečnom žiarení a silnom vetre. Povrch sa odporúča zakryť maliarskou fóliou alebo lešenárskou plachtou. Omietka musí zostala dostatočne vetraná, aby mohla správne vyschnúť. | Zdroj: Baumit

Pred nanesením druhej vrstvy sanačnej omietky sa povrch už aplikovanej vrstvy dôkladne pozametá. Odstráni sa tým prach a nečistoty, vďaka čomu sa nezníži priľnavosť. Na veľmi zasolených plochách môže zároveň dôjsť k prenikaniu solí cez prvú vrstvu. | Zdroj: Baumit

Na zaschnutú a očistenú prvú vrstvu sanačnej omietky sa nanesie antikorovým hladidlom druhá vrstva sanačnej omietky. | Zdroj: Baumit

Druhá (finálna) vrstva čerstvej sanačnej omietky sa vyrovná rovnomerne pomocou laty alebo antikorového hladidla. Keďže často ide o poslednú vrstvu omietky, odporúča sa tento krok vykonať čo najdôkladnejšie. | Zdroj: Baumit

Zavädnutá druhá vrstva sanačnej omietky sa vyhladí plsteným hladidlom rovnomerne krúživými pohybmi. Počas tohto procesu sa odstránia ostré hrany a povrch omietky sa stane hladkým a rovnomerným. | Zdroj: Baumit
TEXT: spracované z podkladov firmy Baumit
FOTO: Baumit
