Společnost SWIETELSKY Rail CZ pomáhala s obnovou železničních tratí po ničivých povodních v České republice

Společnost SWIETELSKY Rail CZ realizovala rekonstrukci železničních tratí poškozených povodněmi v úsecích Ostrava-Svinov – Štítina a Krnov – Skrochovice. Práce zahrnovaly odstranění nánosů, stabilizaci zemního tělesa, sanaci železničního spodku a obnovu geometrických parametrů koleje.

Termín výstavby: 21. 9. 2024 – 31. 5. 2025
Obnovení provozu: 13. 10. 2024
Cena díla dle SoD: 47 736 817,63 Kč
Stavbyvedoucí: Ing. Jan Bombera

V úseku Ostrava-Svinov – Štítina započaly stavební práce 21. září 2024 a zahrnovaly strojní čištění štěrkového lůžka a stabilizaci tratě pomocí mechanizace, včetně čističky RM 95RT a podbíječek ASP 09-32 CSM. Provoz byl obnoven 13. října 2024, přičemž náklady dosáhly 47,7 milionu Kč.

Zdroj: SWIETELSKY Rail CZ

V úseku Krnov – Skrochovice bylo poškození rozsáhlejší, opravy si vyžádaly demontáž koleje, sanaci tělesa a výměnu kolejnic. Nasazena byla čistička RM 95RT a podbíječky ASP-161 Sprinter a ASP 09-3X. Práce byly dokončeny 14. prosince 2024 s celkovými náklady 143,6 milionu Kč.

Obě stavby realizoval zkušený tým ze Závodu MORAVA a získaly ocenění Železniční stavba roku 2024.

Zdroj: SWIETELSKY Rail CZ

OPRAVA TRATI V ÚSEKU

OSTRAVA-SVINOV – ŠTÍTINA

Na stavbě odstranění následků povodní v úseku ŽST Ostrava-Svinov – ŽST Štítina započaly práce již týden po opadnutí vody, a to nasazením pracovníků firmy

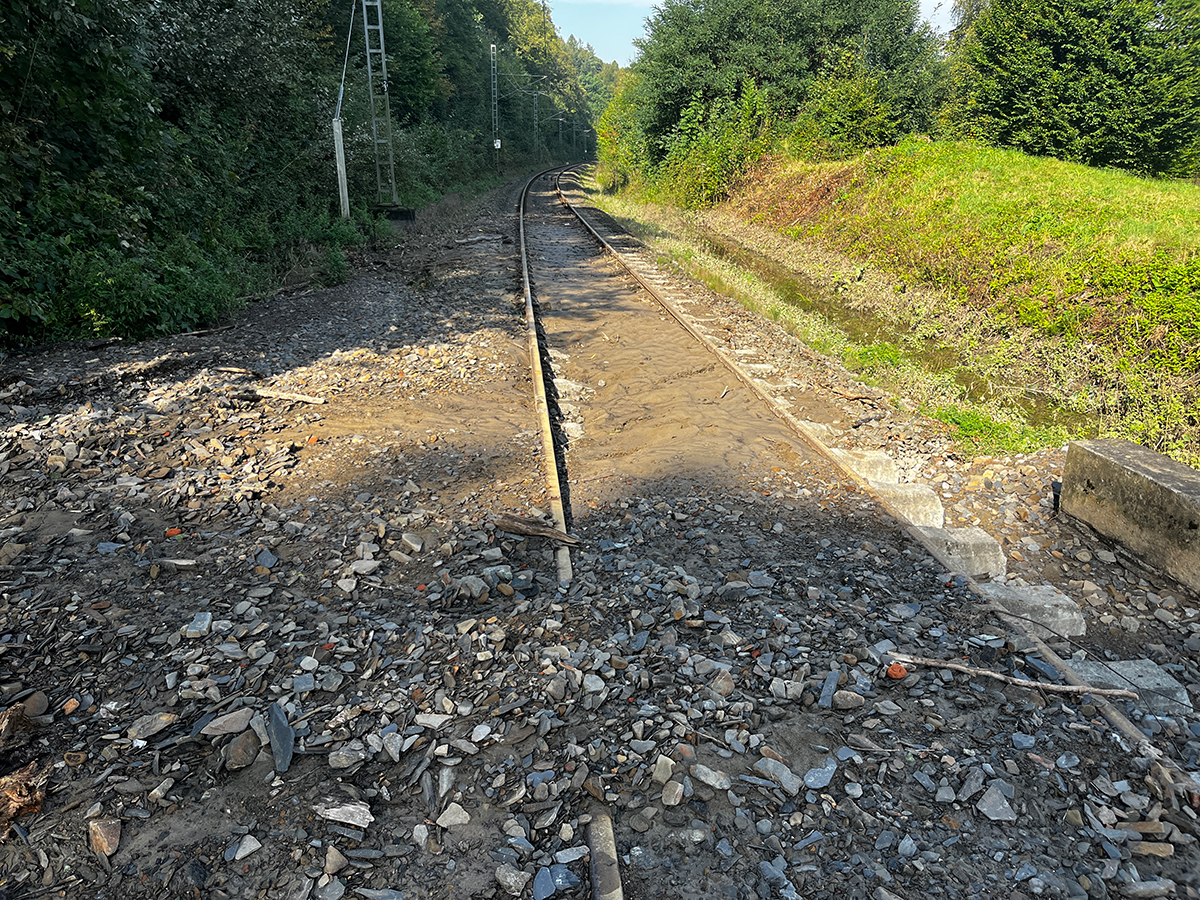

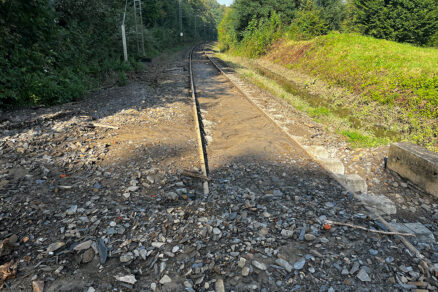

SWIETELSKY Rail CZ v sobotu 21. září 2024. Nejprve byly odstraňovány nánosy, cizí předměty na trati a připlavený odpad. Strojní nasazení proběhlo téměř ihned.

Dvoucestné bagry pomáhaly s odstraněním deformací železničního svršku i spodku. Na některých místech v Třebovicích a Děhylově bylo potřeba obnovit stabilitu zemního tělesa a sanovat konstrukční vrstvy železničního spodku. Byly vyčištěny zaplavené přejezdy i odvodnění a od nánosů bylo pročištěno i velké množství propustků.

Zdroj: SWIETELSKY Rail CZ

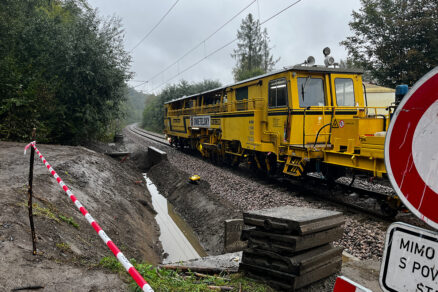

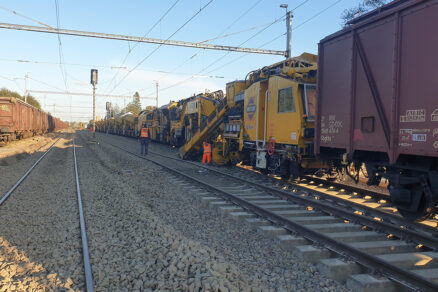

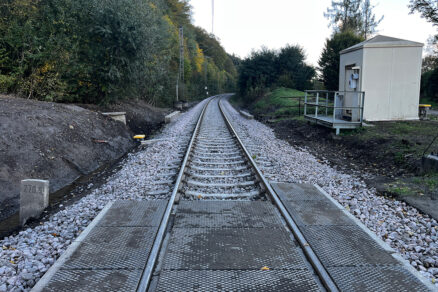

Práce na železničním svršku spočívaly hlavně ve strojním čištění kolejového lože v místech, kde byla trať zaplavena a došlo k nadměrným nánosům bláta do kolejiště, což se týkalo staničních kolejí v ŽST Háj ve Slezsku a lokálních úseků v TÚ Děhylov – Háj ve Slezsku. Na strojní čištění byl povolán stroj RM 95RT s výsypnými vozy MFS-D a MFS-SB z naší strojní základny v Hněvicích. Dále proběhla v traťových úsecích Ostrava-Svinov – Ostrava-Třebovice – Děhylov – Háj ve Slezsku oprava geometrických parametrů koleje přesnou metodou tak, aby mohly být odstraněny všechny závady GPK po zaplavení a byl obnoven bezpečný provoz.

Jelikož plánování prací na co nejdřívějším zprovoznění celé tratě Ostrava-Opava probíhalo v rychlém sledu, i plánování nasazení kolejové mechanizace muselo probíhat velice operativně, což v podzimním období, kdy se realizuje celá řada jiných staveb, nebylo vůbec snadné. Naštěstí má naše firma velkou oporu v mateřském koncernu SWIETELSKY AG, který disponuje největší flotilou železniční mechanizace na světě.

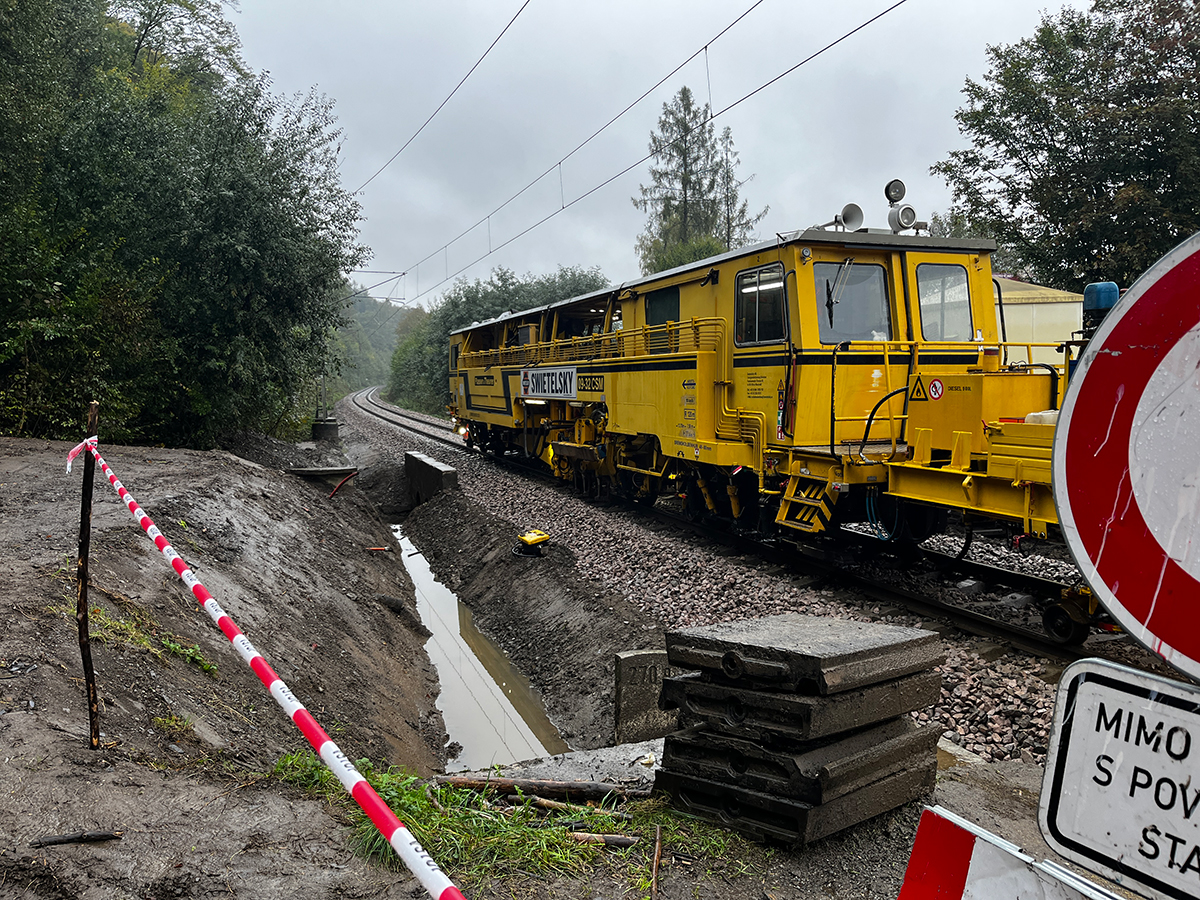

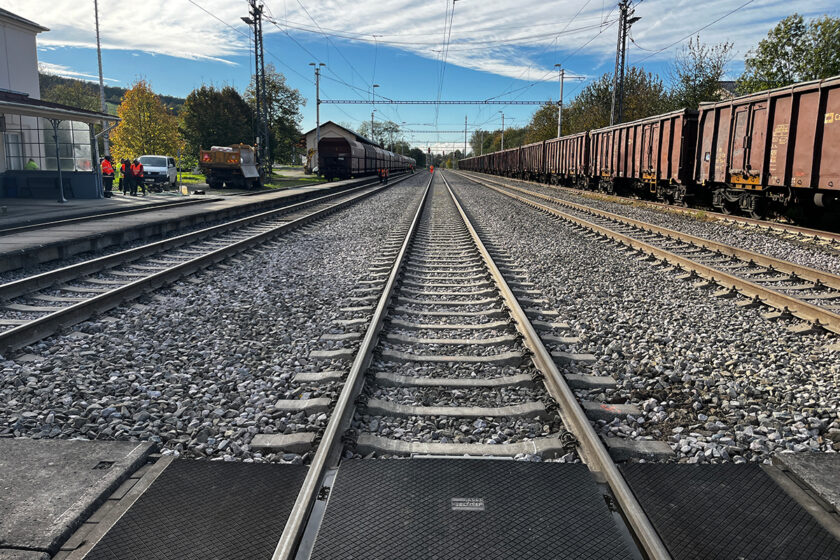

Naši kolegové ze základny v rakouském Fischamendu vyšli ve všem vstříc a na pomoc byla vyslána strojní linka na opravu GPK ze strojní podbíječky ASP 09-32 CSM a pluhu pro úpravu kolejového lože USP 6000. Všechny plánované práce se podařilo dokončit ve slíbeném termínu a železniční provoz mohl být obnoven 13. října 2024, kdy byla ukončena výluka v úseku Ostrava-Svinov – Háj ve Slezsku.

Zdroj: SWIETELSKY Rail CZ

OPRAVA TRATI V ÚSEKU

KRNOV–SKROCHOVICE

Termín výstavby: 13. 10. 2024 – 31. 5. 2025
Obnovení provozu: 14. 12. 2024
Cena díla dle SoD: 143 620 626,25 Kč
Stavbyvedoucí: Ing. Jan Bombera, Ing. Jan Parchanski (vedení stavby), Bc. Jan Pluskal (železniční spodek, přejezdy, mostní objekty), Ing. Tomáš Kelbl (železniční svršek), Jaromír Štursa (zab. zař.), Bc. Jan Jelen (výrobní příprava)

Na stavbě odstranění následků povodní v úseku ŽST Skrochovice – ŽST Krnov bylo poškození traťové koleje v mnohem větším rozsahu. Podemleté vodou nebyly pouze úseky železničního svršku a spodku, poničeno bylo i traťové zabezpečovací zařízení a přejezdové zabezpečovací zařízení, včetně napájení.

Práce na opravě technologické části byly náročné s ohledem na velké množství náhradních dílů a jejich dostupnost. Prověřovaly se různé možnosti zprovoznění zabezpečovacího zařízení, aby byla obnovena celá železniční infrastruktura, což se nakonec i podařilo.

Zdroj: SWIETELSKY Rail CZ

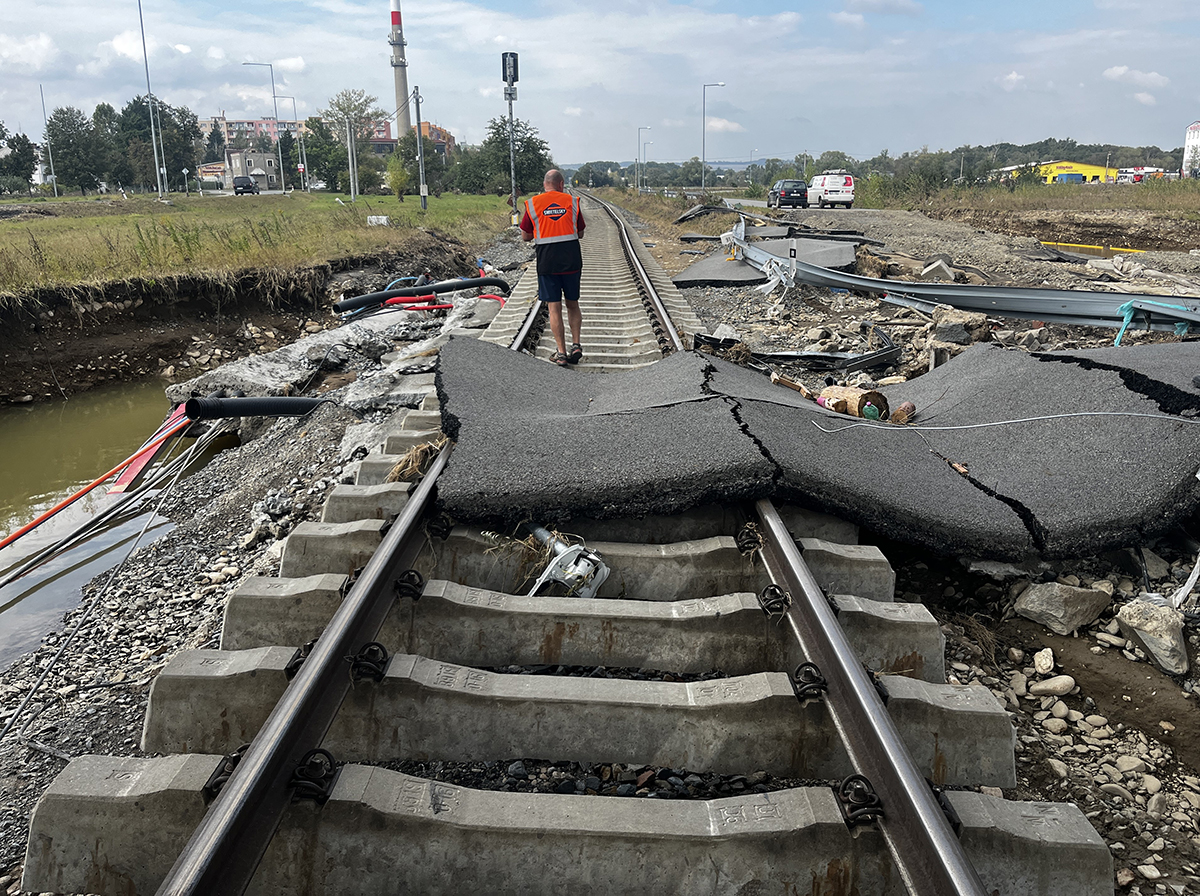

I stametrové úseky trati byly podemlety takovým způsobem, že muselo dojít k demontáži celého kolejového roštu.

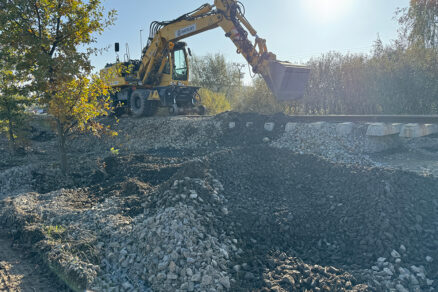

Vlastní práce započaly odstraňováním velkého množství nánosů, cizích předmětů na trati a také spousty připlaveného odpadu. Zejména v úseku mezi zastávkou Úvalno a Krnovem byly i stametrové úseky trati podemlety takovým způsobem, že muselo dojít k demontáži celého kolejového roštu připomínajícího spíše housenkovou dráhu.

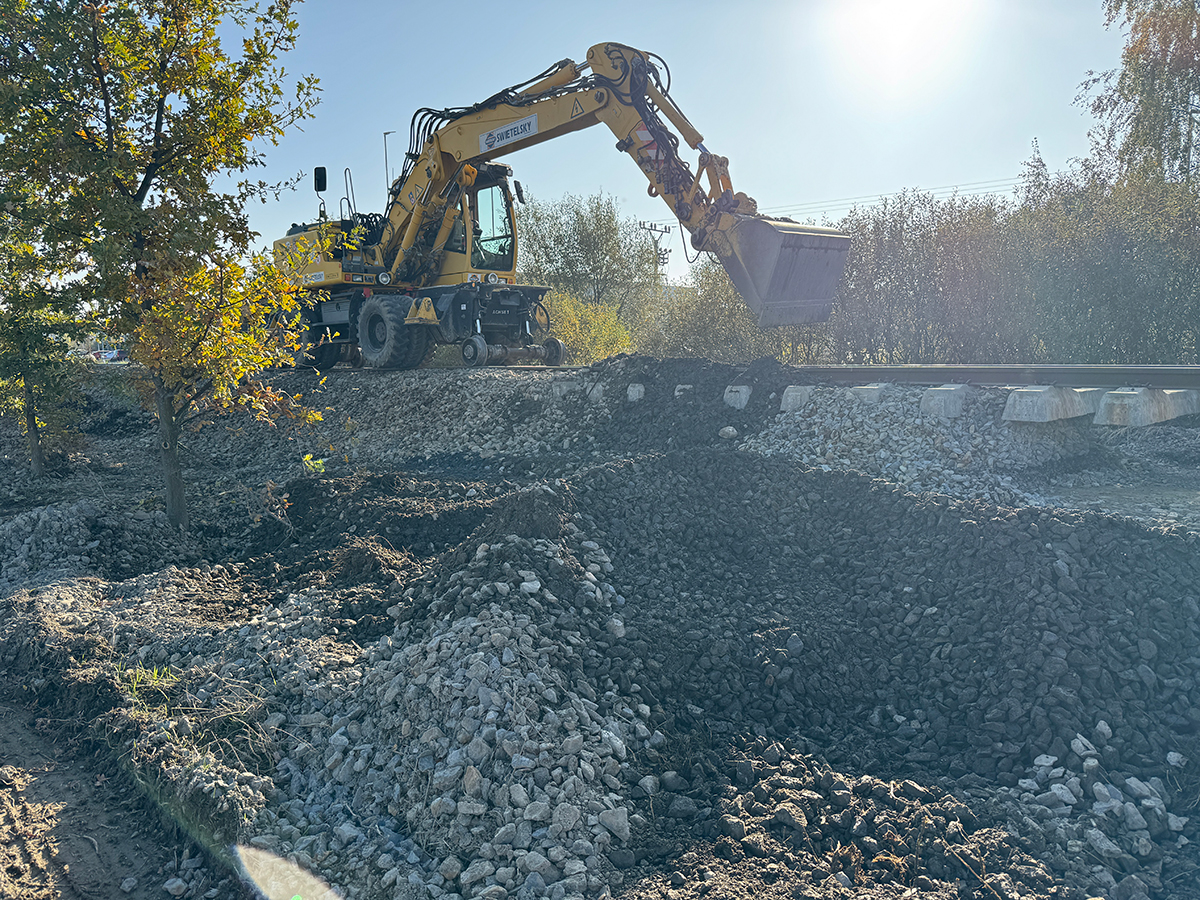

Až po opatrném snesení koleje mohlo dojít k odtěžení původních materiálů a následné výstavbě železničního tělesa prakticky od znovu. Kolejové lože bylo rozplaveno do širokého okolí, a naopak, v původním tělese zůstaly vymleté hluboké rýhy, včetně vyplavených kabelových tras.

Zdroj: SWIETELSKY Rail CZ

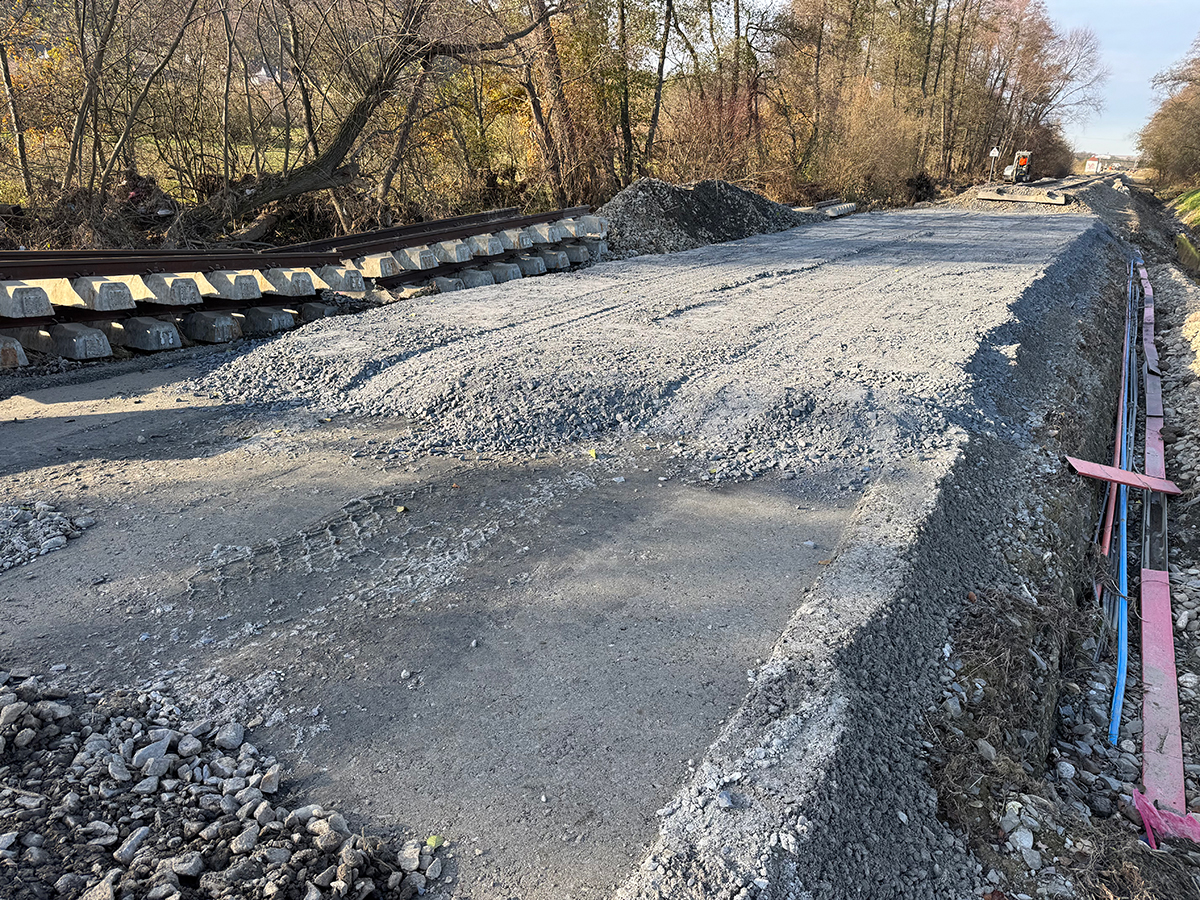

Práce na obnově tělesa železničního spodku byly dokončeny v polovině listopadu, a následně započaly práce na obnově samotného kolejového roštu. Tam, kde byla kolej celá snesena, došlo ke zpětné montáži na nově vytvořených podkladních vrstvách a k následné výměně kolejnic za nové.

Byly vyčištěny zaplavené přejezdy, odvodnění a od nánosů bylo pročištěno i velké množství propustků a mostů. Dva železniční přejezdy musely být zhotoveny z větší části úplně znovu.

Zdroj: SWIETELSKY Rail CZ

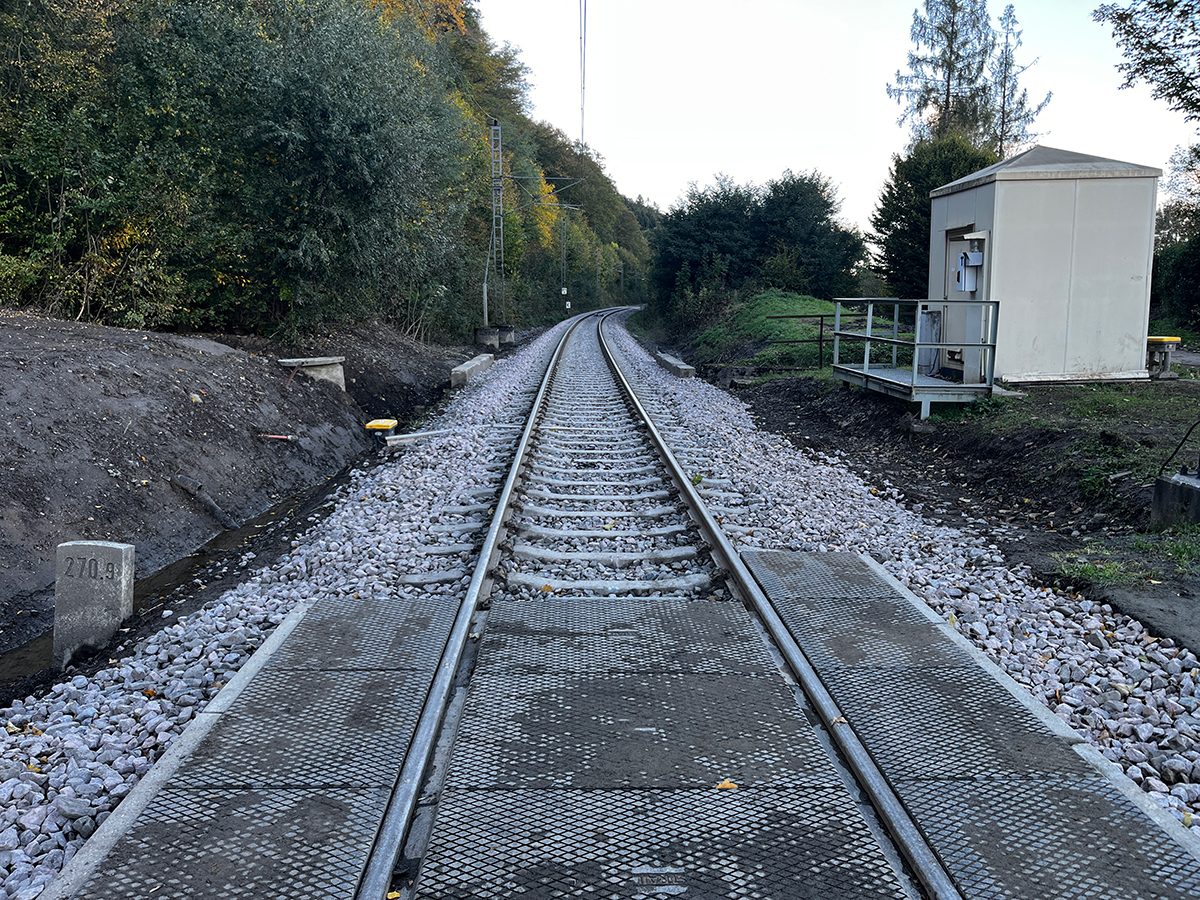

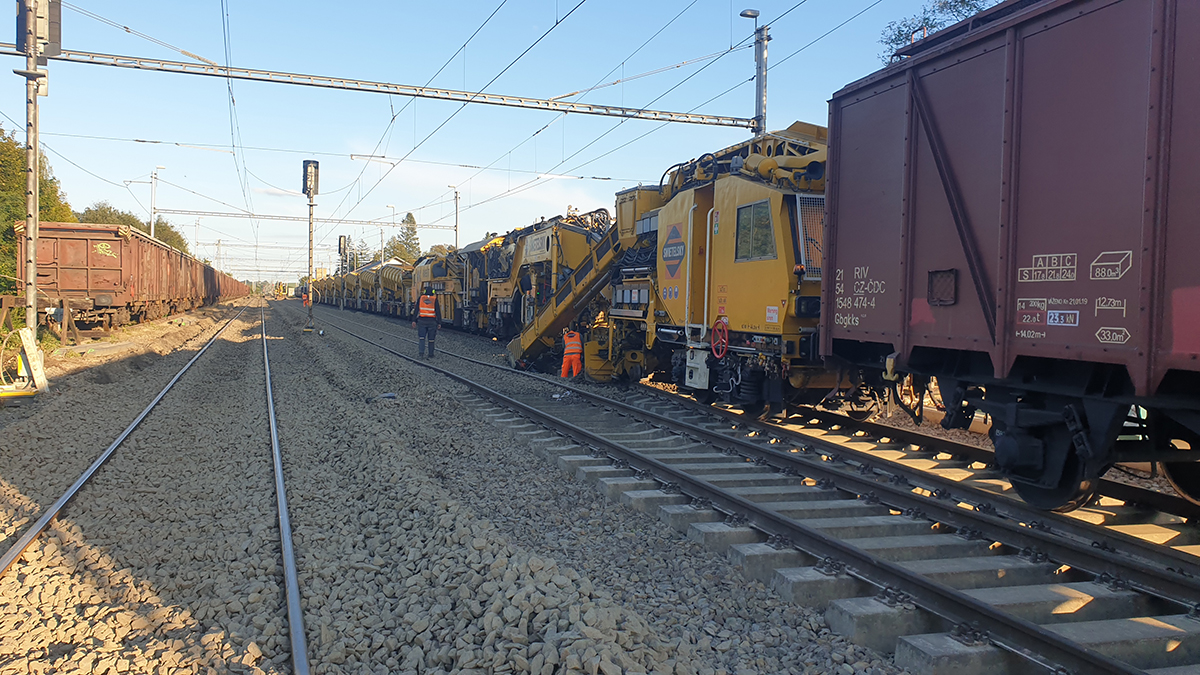

Práce na železničním svršku pokračovaly strojním čištěním kolejového lože v délce skoro 5,5 km v traťovém úseku Skrochovice – Krnov. I na tento úsek byla nasazena naše strojní čistička RM 95RT s výsypnými vozy MFS-D a MFS-SB. Dále proběhla oprava geometrických parametrů koleje přesnou metodou. Nasazeny byly dvě strojní podbíječky, a to ASP-161 Sprinter a ASP 09-3X spolu s pluhem pro úpravu kolejového lože SSP 121-D.

V obou opravovaných úsecích bude obnovena bezstyková kolej a provedeno strojní propracování v plánované kratší výluce během dubna tohoto roku.

Zdroj: SWIETELSKY Rail CZ

Provedení prací na obou povodňových stavbách zajistil zkušený tým železničářů z našeho Závodu MORAVA. Podzimní měsíce byly pro ně náročné, i přesto úspěšně zvládli dokončit další stavby na Brněnsku a Olomoucku. Obě stavby získaly v lednu tohoto roku od Správy železnic titul Železniční stavba roku 2024.

Krnov 3
Krnov 1
Ostrava 2

Text a foto:  Ing. Jan Bombera, stavbyvedoucí SWIETELSKY Rail CZ s.r.o.
