Rekonštrukcia rozvodov tepla v Novej Bani

Projekt v meste Nová Baňa pozostával z kompletnej výmeny tepelných rozvodov, ktoré má v správe spoločnosť Magna teplo, a. s. Tá už počas roka 2024 začala zvažovať rekonštrukciu tepelných sietí z dôvodu nadmerného počtu havárií na jestvujúcich rozvodoch tepla.

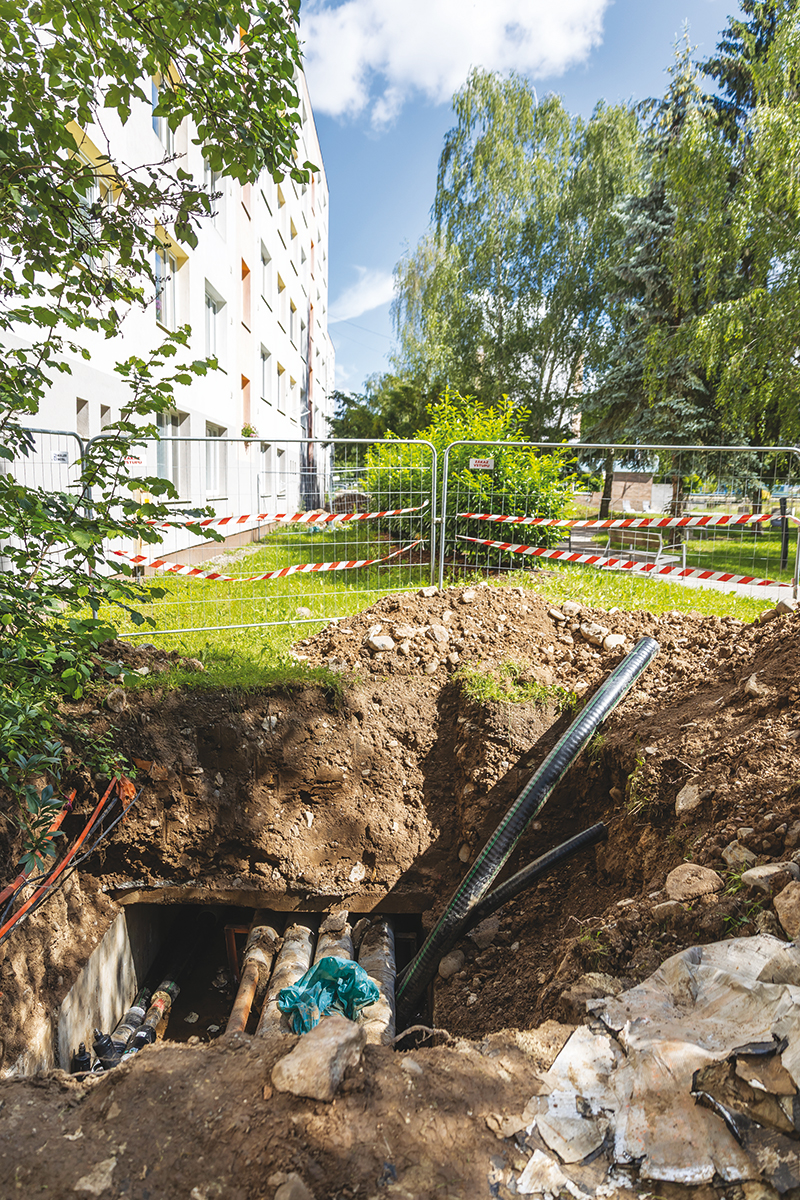

Staré oceľové potrubia pre ústredné vykurovanie viedli v teplovodných kanáloch a boli dodatočne izolované klasickou metódou (obr. 1).

01 NRG Flex Nova Bana 11.6
Obr. 1 Otvorený teplovodný kanál s pôvodným klasickým rozvodom a novým potrubím NRG HeatFlex | Zdroj: NRG flex

Tepelná izolácia stratila účinnosť už pred desaťročím a vplyvom korózie dochádzalo k čoraz častejším únikom, ktoré si vyžadovali nevyhnutné servisné výjazdy. Staré plastové potrubia teplej vody a cirkulácie na tom neboli oveľa lepšie. Izolácia zdegradovala a objavovali sa časté úniky aj na rozvodoch TV + C (obr. 2).

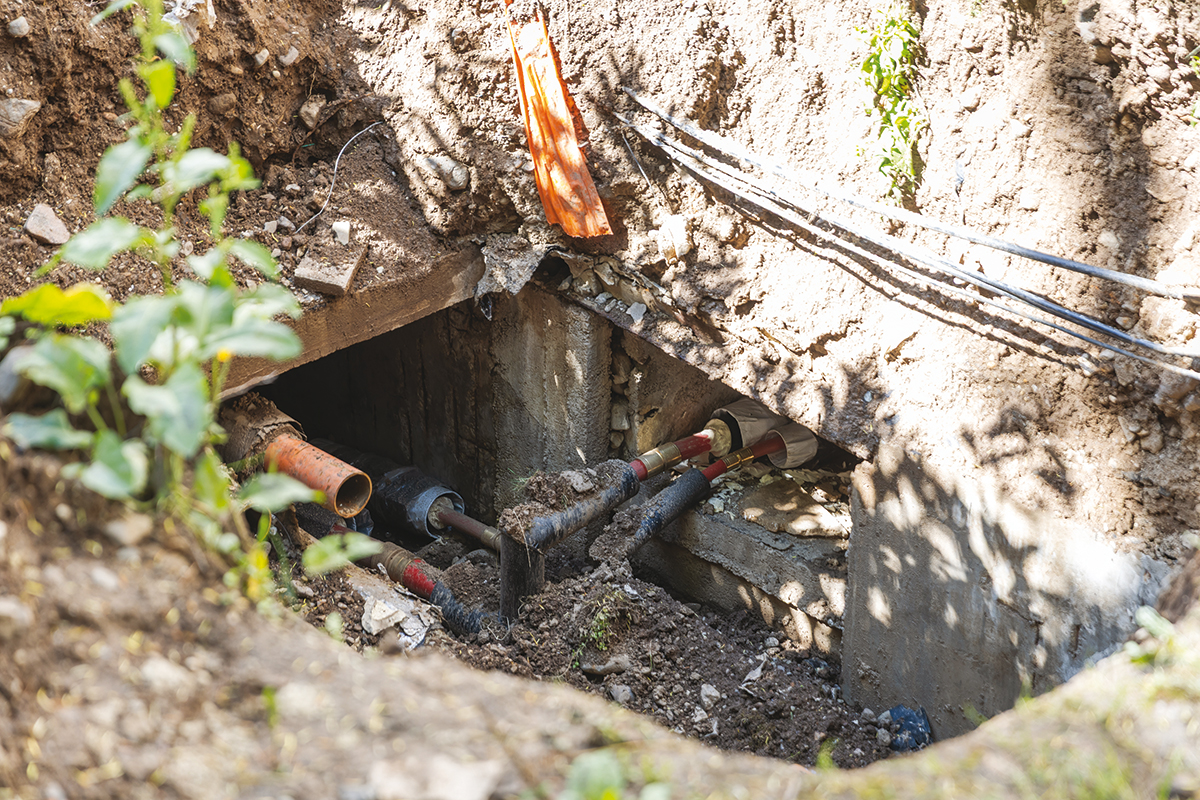

Obr. 2 Otvorený teplovodný kanál s pôvodným klasickým rozvodom a novým potrubím NRG HeatFlex
Obr. 2 Otvorený teplovodný kanál s pôvodným klasickým rozvodom a novým potrubím NRG HeatFlex | Zdroj: NRG flex

Realizácia a jej výzvy

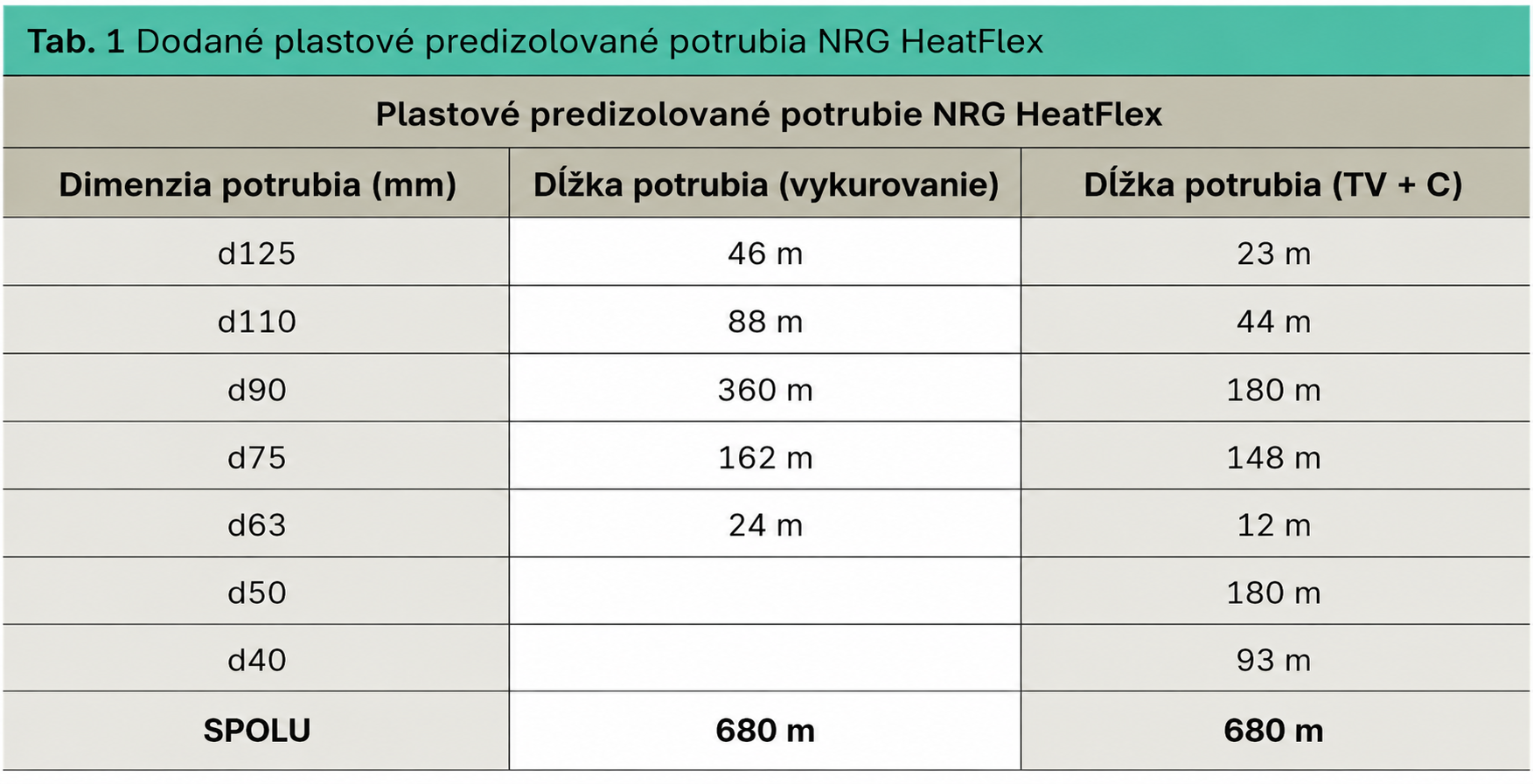

So samotnou realizáciou sa začalo v lete 2026 v spolupráci so spoločnosťou Müller inštal, s. r. o., ktorá bola generálnym dodávateľom stavby. Išlo o celkovú rekonštrukciu tepelných rozvodov pri zachovaní 4-rúrkovej technológie. Dodávali sa plastové predizolované potrubia NRG HeatFlex v dimenziách d125 až d40 v celkovej dĺžke 1 360 m pre vykurovanie aj teplú vodu + cirkuláciu (tab. 1).

Všetky spoje na trase sa vytvorili predizolovanými tvarovkami s lisovanými spojmi, čo výrazne uľahčuje montáž a zvyšuje bezpečnosť siete. Zo skúseností vieme, že klipsové, škrupinové alebo iné doizolovania tvarových prvkov sú náchylnejšie na zatečenie, náročnejšie na inštaláciu a vyžadujú výrazne viac priestoru.

Pri rekonštrukciách je často nemožné zrealizovať ich tak, aby sa dodržali montážne postupy a spádovania potrubí. Cenový rozdiel pritom nie je až taký markantný, aby investori volili klipsové doizolovania namiesto prefabrikovaných predizolovaných tvaroviek, a tak to bolo aj v prípade rekonštrukcie rozvodov v Novej Bani.

Najväčšou výzvou pre generálneho dodávateľa stavby sa ukázala skutočnosť, že nebolo možné odkryť celú dĺžku výkopov, resp. kanálov. Museli sa spraviť technické otvory vo vzdialenosti každých 40 až 50 m a samotné potrubia sa vtláčali do kanálov
(obr. 3). Napriek tomu samotná rekonštrukcia netrvala vďaka skúsenému realizátorovi rozvodov dlhšie ako 3 týždne.

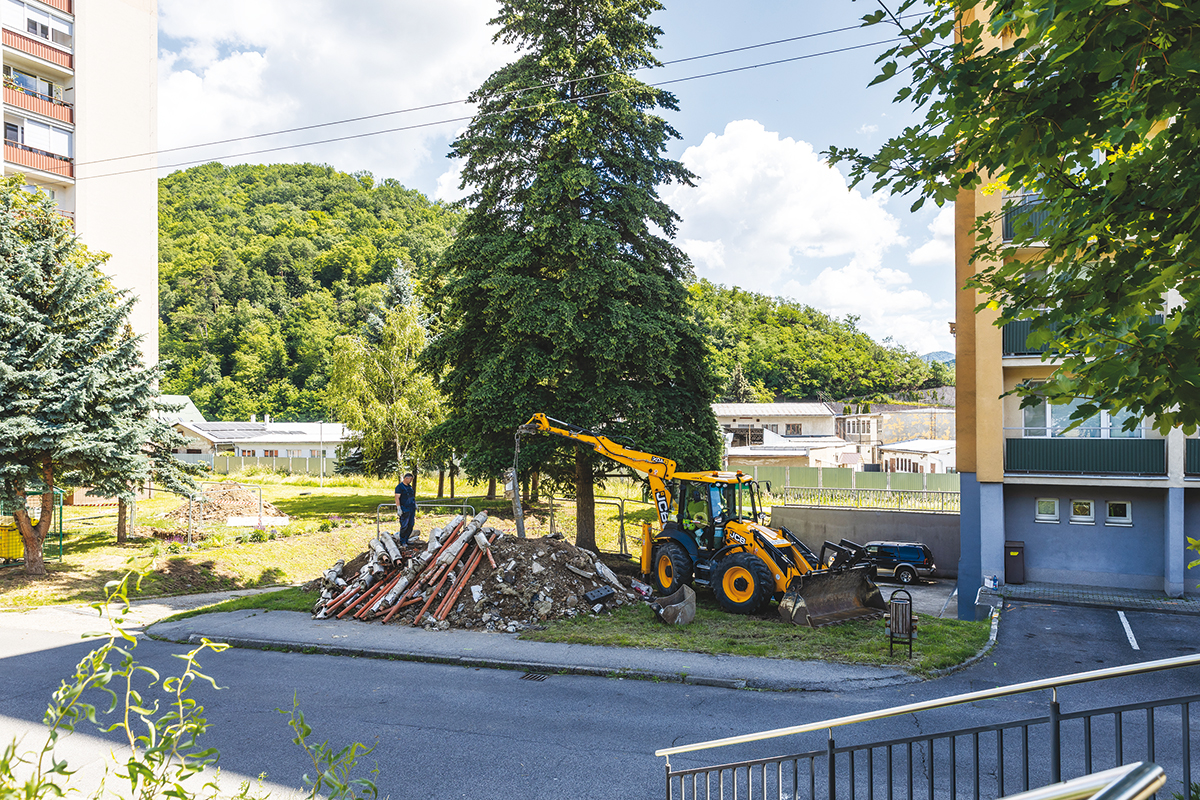

Obr. 3 Rekonštrukcia tepelných rozvodov CZT Nová Baňa
Obr. 3 Rekonštrukcia tepelných rozvodov CZT Nová Baňa | Zdroj: NRG flex

Projekt poukázal aj na potrebu dôsledného plánovania a prípravy, čo zabezpečí plynulú realizáciu bez zbytočných prekvapení. Rýchlosť montáže oproti realizácii s oceľovými potrubiami bola výrazne kratšia, čím sa zároveň výrazne znížil vplyv na život v zabývanej lokalite.

Záver

Dodávatelia tepla často prevádzkujú siete dávno za hranicou životnosti a odkladajú ich výmenu z roka na rok. Každoročne tak prichádzajú o nemalé prostriedky, ktoré musia vynaložiť na opravy a samotnú prevádzku rozvodu, ktorého tepelné straty sú už niekedy na úrovni neizolovaného potrubia. Projekty ako Nová Baňa však ukazujú, že výmena rozvodov nemusí byť až taká bolestivá z finančného ani z časového hľadiska, a to dokonca ani v zastavanom mestskom území.

Text a foto: NRG flex

04 NRG Flex Nova Bana 11.6.2026 98
Obr. 2 Otvorený teplovodný kanál s pôvodným klasickým rozvodom a novým potrubím NRG HeatFlex

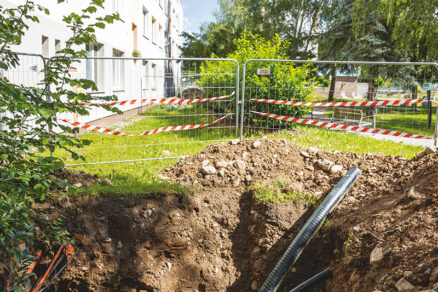

Obr. 1 Otvorený teplovodný kanál s pôvodným klasickým rozvodom a novým potrubím NRG HeatFlex

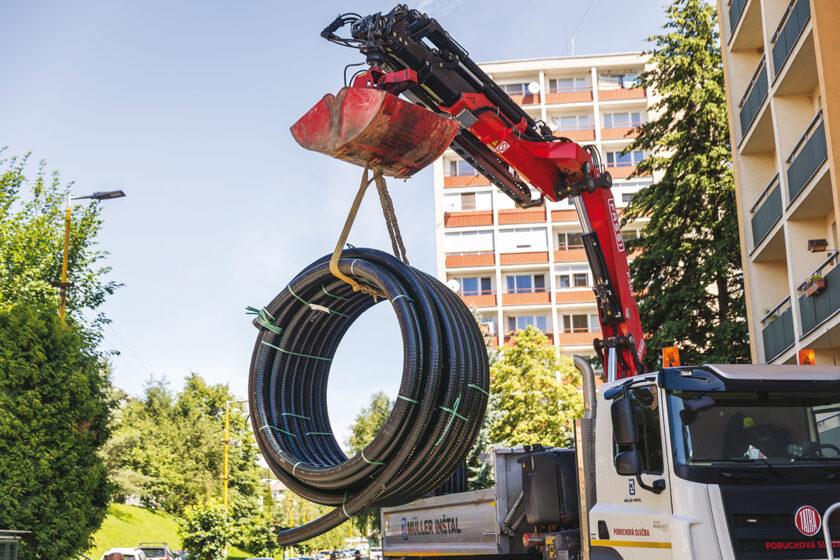

Vykládka potrubia NRG HeatFlex

Článok bol uverejnený v časopise TZB Haustechnik 4/26.
